Laporan Progress Proyek: Contoh, beserta Template Gratis 2026
Hashy AI

Kerja Lebih Mudah dengan Hashy AI.

AI dalam sistem bisnis yang tuntaskan semua pekerjaanmu.

Coba Hashy Sekarang

Contoh Laporan Progress Proyek Pekerjaan Lengkap (Harian, Mingguan & Bulanan) + Template Gratis

Contoh Laporan Progress Proyek Pekerjaan Lengkap (Harian, Mingguan & Bulanan) + Template Gratis

Menyusun laporan progress proyek sering membutuhkan waktu, terutama saat data masih tersebar di berbagai sumber dan perlu dirapikan sebelum bisa digunakan untuk evaluasi.

Di sisi lain, laporan progres berperan sebagai alat kendali dan komunikasi. Pada proyek yang melibatkan banyak aktivitas dan pihak, laporan yang rapi membantu menjaga keteraturan informasi dan mempermudah koordinasi.

Artikel ini menyajikan panduan lengkap beserta contoh laporan progress pekerjaan harian, mingguan, dan bulanan yang bisa Anda download atau adaptasi langsung.

Key Takeaways

Fungsi laporan progress proyek membantu membandingkan realisasi dengan baseline, menemukan hambatan lebih awal, menyelaraskan komunikasi tim, dan mendukung pengambilan keputusan.

Perhitungan persentase progress proyek dilakukan berdasarkan akumulasi bobot setiap pekerjaan yang telah diselesaikan sehingga hasilnya lebih objektif dan terukur.

Komponen laporan progress proyek mencakup progres, jadwal, biaya, risiko, perubahan pekerjaan, sumber daya, dokumentasi, dan tindak lanjut yang dapat diverifikasi.

Apa itu Laporan Progress Proyek Pekerjaan?

Laporan progress proyek adalah laporan yang mencatat sejauh mana proyek berjalan dalam periode tertentu, biasanya disusun mingguan atau bulanan.

Dalam proyek konstruksi, laporan ini tidak hanya menunjukkan progres di lapangan, tetapi juga membandingkan realisasi waktu dengan rencana awal proyek.

Lewat laporan progress yang rutin dan jelas, manajer proyek bisa lebih cepat melihat potensi masalah dan mengambil langkah perbaikan sebelum dampaknya melebar.

Fungsi Laporan Progress Proyek

fungsi laporan progress proyek

Laporan progress bukan sekadar formalitas administratif. Berikut lima fungsi utamanya dalam operasional proyek:

1. Pemantauan kinerja

Laporan membandingkan progres aktual dengan baseline mencakup persentase progres per item BOQ, deviasi jadwal, dan pemakaian sumber daya (tenaga kerja, alat, material). Tanpa data komparatif ini, manajer proyek hanya bisa mengandalkan perkiraan subjektif dari lapangan.

2. Identifikasi masalah Lebih Cepat

Laporan progress memudahkan tim menemukan sumber hambatan secara lebih cepat. Contohnya keterlambatan material, pekerjaan yang tidak siap karena dependency belum selesai, akses kerja terhambat, atau approval dokumen (shop drawing, metode kerja, inspeksi) yang belum turun.

Dengan data yang tercatat secara rutin, manajemen bisa menyusun langkah mitigasi lebih cepat, terutama pada proyek yang memakai perencanaan jaringan kerja yang terstruktur.

3. Komunikasi antar tim

Laporan menyajikan status pekerjaan, kendala, dan rencana kerja berikutnya dalam format yang sama untuk semua pihak. Menurut PMI (2024), 1 dari 5 proyek gagal langsung akibat komunikasi yang buruk antar pemangku kepentingan. Laporan progress yang terdistribusi ke semua pihak secara berkala memangkas risiko ini secara signifikan.

Biasanya laporan juga dilengkapi daftar aksi (PIC dan deadline) agar tindak lanjutnya jelas.

4. Pengambilan keputusan

Data dalam laporan progress membantu manajemen memutuskan tindakan korektif saat terjadi deviasi. Misalnya resekuensing pekerjaan, penambahan/redistribusi tenaga kerja, penyesuaian metode kerja, percepatan pengadaan, atau revisi jadwal pada area tertentu.

Jika laporan memuat biaya dan progres, manajemen juga bisa memantau apakah serapan biaya masih sebanding dengan progres fisik.

5. Dokumentasi proyek

Laporan progress berfungsi sebagai rekam jejak perkembangan proyek, termasuk perubahan rencana, keputusan rapat, serta catatan kendala dan tindak lanjutnya. Dokumen ini berguna untuk evaluasi internal, audit, dan pembelajaran untuk proyek berikutnya.

Pada beberapa proyek, laporan progress juga dipakai sebagai pendukung administrasi seperti progres klaim, berita acara, atau justifikasi perubahan pekerjaan (variation order) sesuai ketentuan kontrak.

Cara Menghitung Persentase Progress Proyek

Sebelum membahas komponen, penting memahami cara menghitung angka yang jadi inti laporan: persentase kemajuan proyek.

Rumus Perhitungan Progress
% Progress = (Σ Bobot Item Selesai) / (Total Bobot Seluruh Item) × 100%
Bobot tiap item = Nilai kontrak item ÷ Total nilai kontrak × 100%

Contoh praktis: Proyek konstruksi senilai Rp 5 miliar memiliki 10 item pekerjaan. Item “pekerjaan pondasi” bernilai Rp 750 juta, sehingga bobotnya adalah 15%. Jika pekerjaan pondasi sudah selesai 80%, kontribusinya ke total progress adalah 80% × 15% = 12%. Jumlahkan kontribusi semua item untuk mendapatkan % progress total.

Metode ini selaras dengan konsep Earned Value Management (EVM) yang distandarkan oleh PMI dalam PMBOK Guide dan banyak digunakan di proyek konstruksi skala menengah-besar. Dalam software manajemen proyek, perhitungan ini dilakukan otomatis berdasarkan update dari lapangan.

Komponen Laporan Progress Proyek

Seperti dokumen penting lainnya, laporan progress proyek perlu disusun dengan komponen yang jelas agar informasi di dalamnya mudah Anda pahami dan bisa Anda pakai untuk evaluasi. Berikut komponen utama yang sebaiknya ada dalam laporan progress proyek:

Berikut adalah penjelasan dari komponen yang wajib Anda cantumkan:

1. Identitas Laporan & Proyek

Bagian ini memuat informasi dasar yang menjelaskan identitas laporan dan proyek secara lengkap. Informasi yang perlu dicantumkan antara lain nama proyek, kode proyek, lokasi pekerjaan, nama pemilik proyek, kontraktor utama, konsultan pengawas, nomor kontrak, tanggal mulai, target penyelesaian, serta periode data yang tercakup dalam laporan.

Cantumkan juga nama penyusun laporan, jabatan, tanggal penerbitan, nomor revisi, dan PIC yang dapat dihubungi. Identitas yang jelas mencegah tertukarnya dokumen, memudahkan penelusuran riwayat laporan, dan memastikan pembaca memahami proyek serta periode yang sedang dievaluasi.

2. Ringkasan Eksekutif (RAG Status)

Ringkasan eksekutif memberikan gambaran cepat mengenai kondisi proyek tanpa mengharuskan pembaca memeriksa seluruh laporan. Gunakan indikator merah, kuning, dan hijau untuk menunjukkan status aspek utama seperti progres, jadwal, biaya, kualitas, keselamatan, pengadaan, dan risiko proyek.

Status hijau menunjukkan kondisi masih sesuai rencana, kuning menandakan adanya deviasi yang perlu diawasi, sedangkan merah menunjukkan masalah kritis yang membutuhkan keputusan atau tindakan segera. Sertakan penjelasan singkat mengenai pencapaian utama, hambatan terbesar, perubahan penting, dan keputusan yang dibutuhkan dari manajemen.

3. Cakupan & Baseline

Bagian ini menjelaskan ruang lingkup pekerjaan yang menjadi tanggung jawab proyek, termasuk hasil akhir, batas pekerjaan, paket pekerjaan, spesifikasi utama, dan hal-hal yang tidak termasuk dalam kontrak. Penjelasan tersebut menjadi acuan agar seluruh pihak memiliki pemahaman yang sama mengenai pekerjaan yang harus diselesaikan.

Cantumkan baseline awal untuk jadwal, biaya, dan ruang lingkup sebagai dasar pembanding terhadap realisasi. Jika baseline pernah direvisi, jelaskan tanggal persetujuan, alasan perubahan, serta dampaknya. Tanpa baseline yang jelas, keterlambatan, pembengkakan biaya, dan perubahan pekerjaan akan sulit dinilai secara objektif.

4. Kemajuan Pekerjaan (% Complete & Milestone)

Bagian kemajuan pekerjaan menampilkan persentase progres aktual untuk setiap kelompok atau paket pekerjaan. Progres sebaiknya dihitung berdasarkan volume pekerjaan yang telah diperiksa dan disetujui, bukan hanya berdasarkan perkiraan pelaksana. Bandingkan progres aktual dengan target pada periode yang sama untuk mengetahui besarnya deviasi.

Tampilkan milestone yang sudah tercapai, sedang berjalan, terlambat, dan direncanakan pada periode berikutnya. Lengkapi informasi dengan bukti seperti foto lapangan bertanggal, hasil opname, gambar kerja, laporan inspeksi, atau data Bill of Quantity. Jelaskan penyebab deviasi dan rencana percepatan apabila progres berada di bawah target.

5. Jadwal (Schedule Performance)

Bagian jadwal digunakan untuk menilai apakah proyek masih berjalan sesuai rencana penyelesaian. Tampilkan perbandingan jadwal rencana dan aktual melalui Kurva-S, Gantt chart, atau daftar aktivitas utama. Soroti pekerjaan yang terlambat, aktivitas yang berada pada jalur kritis, dan ketergantungan antarpekerjaan yang dapat memengaruhi target akhir.

Cantumkan tanggal mulai dan selesai setiap aktivitas, durasi keterlambatan, penyebab deviasi, serta estimasi penyelesaian terbaru. Jika dilakukan percepatan, jelaskan tindakan yang dipilih, misalnya penambahan tenaga kerja, perubahan urutan pekerjaan, penambahan jam kerja, atau percepatan pengadaan material.

6. Biaya (Cost Performance)

Bagian biaya membandingkan anggaran proyek dengan biaya aktual yang telah dikeluarkan dan nilai pekerjaan yang telah diselesaikan. Informasi dapat dikelompokkan berdasarkan paket pekerjaan, material, tenaga kerja, alat, subkontraktor, biaya operasional, dan komponen biaya lain yang relevan.

Tampilkan nilai anggaran awal, perubahan anggaran yang disetujui, komitmen biaya, realisasi pembayaran, serta sisa anggaran. Sertakan proyeksi biaya sampai proyek selesai agar potensi pembengkakan dapat diketahui lebih awal. Setiap deviasi perlu disertai penyebab, dampak, dan tindakan pengendalian biaya yang akan dilakukan.

7. Perubahan (Change Orders / Variation Orders)

Bagian ini mencatat seluruh perubahan terhadap ruang lingkup, spesifikasi, volume, metode kerja, biaya, atau jadwal proyek. Setiap perubahan perlu dilengkapi nomor dokumen, tanggal pengajuan, pihak pengusul, alasan perubahan, nilai penambahan atau pengurangan biaya, dan pengaruhnya terhadap waktu penyelesaian.

Bedakan perubahan yang masih diajukan, sedang ditinjau, telah disetujui, ditolak, atau sudah dilaksanakan. Perubahan yang belum disetujui sebaiknya tidak langsung dianggap sebagai bagian dari baseline baru. Dokumentasi yang tertib membantu mencegah sengketa mengenai pekerjaan tambahan, pembayaran, dan perpanjangan waktu.

8. Risiko & Isu (Risk & Issues Log)

Daftar risiko memuat kejadian yang belum terjadi tetapi berpotensi memengaruhi jadwal, biaya, kualitas, keselamatan, atau ruang lingkup proyek. Sementara itu, daftar isu mencatat masalah yang sudah terjadi dan membutuhkan penyelesaian. Keduanya perlu dipisahkan agar tindakan pencegahan dan tindakan korektif dapat dikelola dengan tepat.

Untuk setiap risiko atau isu, cantumkan uraian, penyebab, kemungkinan terjadinya, tingkat dampak, prioritas, PIC, rencana mitigasi, target penyelesaian, dan status terbaru. Masalah berprioritas tinggi perlu disertai kebutuhan eskalasi atau keputusan manajemen agar tidak terus menghambat pekerjaan.

9. Kualitas & K3 / HSE

Bagian kualitas menjelaskan hasil pemeriksaan pekerjaan, pengujian material, inspeksi lapangan, ketidaksesuaian, pekerjaan yang harus diperbaiki, dan status tindakan korektif. Cantumkan jumlah inspeksi, temuan terbuka, temuan yang sudah ditutup, serta bukti bahwa pekerjaan telah memenuhi spesifikasi dan standar yang ditetapkan.

Bagian K3 atau HSE memuat data keselamatan seperti kegiatan toolbox meeting, inspeksi keselamatan, penggunaan alat pelindung diri, insiden, kondisi tidak aman, dan tindakan pencegahan. Jika terjadi insiden, jelaskan penyebab, dampak, hasil investigasi, serta tindakan yang dilakukan untuk mencegah kejadian serupa.

10. Sumber Daya

Bagian sumber daya mencatat tenaga kerja, alat, material, dan fasilitas yang digunakan selama periode pelaporan. Data tenaga kerja dapat dibagi berdasarkan keahlian, perusahaan, area kerja, atau shift. Data peralatan perlu mencakup jumlah unit, kondisi, waktu penggunaan, kerusakan, dan tingkat ketersediaannya.

Untuk material, tampilkan stok tersedia, material yang sudah digunakan, pesanan yang masih dalam proses, serta potensi kekurangan yang dapat menghambat pekerjaan. Bandingkan kebutuhan dengan ketersediaan aktual agar tim dapat menentukan apakah diperlukan penambahan sumber daya atau penyesuaian rencana kerja.

11. Dokumentasi Pendukung

Dokumentasi pendukung berfungsi sebagai bukti atas informasi yang disampaikan dalam laporan. Lampiran dapat berupa foto progres, laporan inspeksi, berita acara, hasil pengujian, gambar kerja, gambar revisi, notulen rapat, surat-menyurat, dokumen pengadaan, dan dokumen persetujuan perubahan.

Setiap dokumen perlu diberi nama, nomor referensi, tanggal, dan keterangan yang jelas. Foto lapangan sebaiknya dilengkapi lokasi, tanggal pengambilan, serta penjelasan mengenai pekerjaan yang ditampilkan. Penyusunan yang terstruktur memudahkan proses audit, verifikasi progres, penyelesaian klaim, dan pencarian dokumen pada kemudian hari.

12. Persetujuan

Bagian persetujuan menunjukkan bahwa laporan telah diperiksa dan divalidasi oleh pihak yang berwenang. Cantumkan nama, jabatan, perusahaan, tanggal pemeriksaan, dan tanda tangan penyusun, pemeriksa, pengawas, kontraktor, atau pemilik proyek sesuai prosedur yang berlaku.

Jika terdapat catatan, koreksi, atau persetujuan bersyarat, tuliskan secara jelas beserta tindakan yang harus dilakukan. Cantumkan pula nomor revisi dan riwayat perubahan laporan agar versi yang digunakan dapat dipastikan. Persetujuan tidak hanya menjadi formalitas, tetapi juga menetapkan tanggung jawab atas kebenaran data dan tindak lanjut yang disepakati.

Cara Membuat Laporan Progres Proyek

Berikut adalah cara membuat laporan progres proyek yang efektif.

1. Tetapkan tujuan, audiens, dan baseline

Tentukan dulu tujuan laporan (pantau keseluruhan proyek atau fokus biaya dan waktu), siapa pembacanya (owner, project manager, atau internal), serta periode laporan. Pastikan baseline ruang lingkup, jadwal, dan biaya sudah jelas, termasuk KPI yang dipakai seperti persentase progres, milestone, dan status RAG.

2. Kumpulkan data tervalidasi

Dalam menyusun laporan kemajuan, ambil data dari sumber resmi: jadwal (Gantt/kurva-S), WBS/BoQ, timesheet, foto lapangan/BA, AC/EV, log perubahan & risiko. Pastikan stempel waktu konsisten, versi dokumen jelas, dan ada evidence progres yang diklaim.

3. Susun struktur laporan yang tetap

Mulai dengan Ringkasan Eksekutif (RAG), lalu:

  • Progres pekerjaan: rencana vs realisasi, deviasi, dan milestone
  • Jadwal: aktivitas kritis dan perkiraan waktu selesai
  • Biaya: anggaran, realisasi, dan proyeksi akhir
  • Perubahan pekerjaan dan dampaknya
  • Risiko dan isu beserta tindak lanjut
  • Kualitas, K3/HSE, sumber daya, lampiran, dan keputusan yang dibutuhkan

4. Visualisasikan yang penting saja

Gunakan visual yang benar-benar membantu, seperti kurva-S, gantt chart ringkas, atau tabel progres per pekerjaan. Jaga satuan dan legenda tetap konsisten, dan hindari grafik yang tidak perlu.

5. Review, verifikasi, dan sign-off

Cek kembali kesesuaian data lapangan dengan jadwal dan biaya, pastikan perhitungan sudah benar, lalu lengkapi tanda tangan atau persetujuan. Setelah itu, distribusikan laporan ke pihak terkait dan simpan arsipnya dengan rapi.

Contoh Laporan Progress Proyek

Contoh laporan progress pekerjaan konstruksi yang baik dapat menjadi panduan Anda dalam menyelesaikan proyek dengan lebih efisien.

contoh laporan progress proyek

Setidaknya, terdapat empat jenis laporan kemajuan yang bisa Anda gunakan sesuai kebutuhan.

Berikut adalah contoh laporan progress pekerjaan harian, contoh laporan progress pekerjaan mingguan, bulanan, dan general atau umum yang dapat Anda download template dokumennya:

1. Contoh laporan progress pekerjaan harian

Berikut adalah contoh laporan progress pekerjaan proyek harian.contoh laporan progress pekerjaan harian

Contoh Laporan Progress Proyek Harian

Agar pemantauan progress proyek tidak hanya bergantung pada laporan manual, banyak perusahaan mulai menggunakan sistem manajemen proyek yang mampu mencatat perkembangan pekerjaan secara lebih terstruktur dan real-time.

Anda juga dapat melihat solusi yang kami rekomendasikan pada banner di bawah ini untuk mengetahui bagaimana sistem tersebut dapat membantu memantau progres proyek, mengelola sumber daya, serta meningkatkan efisiensi operasional tim.

HashMicro banner

2. Contoh laporan progress proyek mingguan

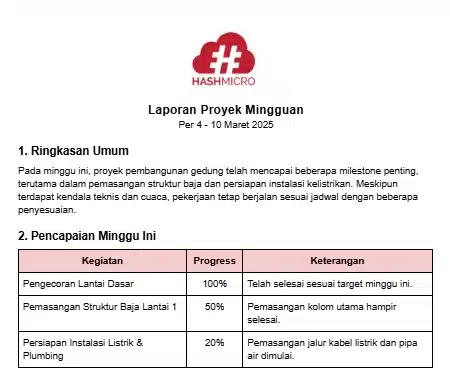

Di bawah ini adalah contoh laporan progress pekerjaan mingguan.

contoh laporan progress pekerjaan mingguan

Contoh Laporan Progress Proyek Mingguan

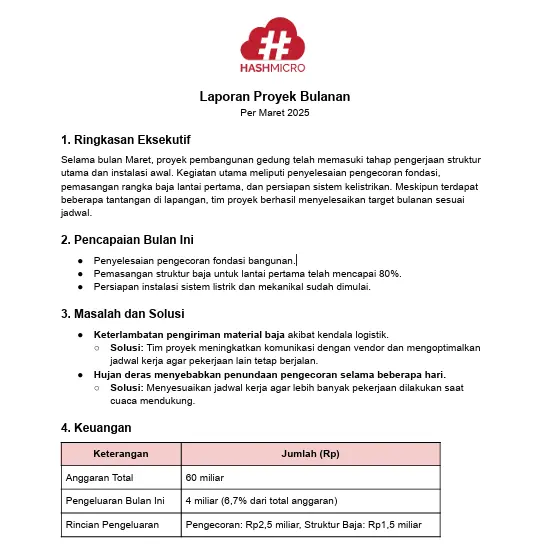

3. Template contoh laporan proyek bulanan

Sementara itu, di bawah ini adalah contoh laporan progress proyek yang dikerjakan per bulan.

laporan proyek bulanan

Contoh Laporan Progress Proyek Bulanan

Contoh Dashboard dan Laporan Progress Proyek

4. Download template laporan progress proyek

Anda bisa mendownload template umum ini, dan isi sesuai dengan kebutuhan proyek Anda, baik itu harian, mingguan, maupun bulanan.

contoh laporan progress proyek

Contoh Laporan Progress Proyek Umum

Contoh Laporan Progress Proyek Umum

Tips Membuat Laporan Progress Proyek

Agar laporan progress proyek benar-benar efektif, ada beberapa hal penting yang perlu diperhatikan:

Format konsisten setiap periode

Gunakan susunan laporan yang sama untuk setiap periode, baik laporan harian, mingguan, maupun bulanan. Struktur yang konsisten membantu pembaca menemukan informasi penting seperti progres pekerjaan, kondisi biaya, deviasi jadwal, risiko, dan tindak lanjut tanpa perlu mempelajari ulang format laporan.

Tetapkan urutan bagian, istilah, satuan pengukuran, format tanggal, dan metode perhitungan sejak awal proyek. Jika ada perubahan format, berikan penjelasan agar data periode terbaru tetap dapat dibandingkan dengan laporan sebelumnya.

Data nyata, bukan perkiraan

Isi laporan dengan data yang dapat diukur dan diverifikasi, seperti persentase progres setiap pekerjaan, volume pekerjaan yang telah selesai, biaya aktual, jumlah tenaga kerja, penggunaan material, serta selisih antara jadwal rencana dan realisasi. Hindari keterangan umum seperti “berjalan baik” atau “hampir selesai” tanpa bukti pendukung.

Setiap angka sebaiknya memiliki sumber yang jelas, misalnya hasil inspeksi lapangan, laporan mandor, timesheet, dokumen pembelian, opname pekerjaan, atau data dari sistem manajemen proyek. Cantumkan periode pengambilan data agar pembaca mengetahui sampai tanggal berapa informasi tersebut berlaku.

Kurva-S selalu ada

Kurva-S membantu membandingkan progres rencana dengan progres aktual secara visual. Dari grafik ini, tim proyek dapat melihat apakah pekerjaan masih sesuai jadwal, mengalami keterlambatan, atau justru berjalan lebih cepat daripada baseline yang telah ditetapkan.

Kurva-S perlu diperbarui pada setiap periode laporan menggunakan data progres terbaru. Jika terlihat deviasi, jelaskan penyebabnya, pekerjaan yang terdampak, besarnya pengaruh terhadap target penyelesaian, serta langkah percepatan yang akan dilakukan untuk mengembalikan progres ke jalur rencana.

Jujur soal hambatan

Laporan proyek harus mencantumkan hambatan secara terbuka karena informasi tersebut menjadi dasar pengambilan keputusan. Hambatan dapat berupa keterlambatan material, kekurangan tenaga kerja, perubahan desain, masalah perizinan, kondisi cuaca, kendala alat, atau ketergantungan pada pekerjaan pihak lain.

Untuk setiap hambatan, jelaskan dampaknya terhadap biaya, jadwal, kualitas, dan ruang lingkup pekerjaan. Sertakan tingkat urgensi, rencana mitigasi, PIC yang bertanggung jawab, serta bantuan atau keputusan yang dibutuhkan dari manajemen agar masalah tidak berkembang menjadi risiko yang lebih besar.

Sertakan action items yang jelas

Setiap masalah, keputusan, dan temuan dalam laporan harus diikuti tindak lanjut yang spesifik. Action item perlu menjelaskan pekerjaan yang harus dilakukan, hasil yang diharapkan, pihak yang bertanggung jawab, batas waktu penyelesaian, dan status pengerjaannya.

Gunakan status yang mudah dipahami, seperti belum dimulai, sedang dikerjakan, selesai, tertunda, atau membutuhkan keputusan. Hindari tindak lanjut yang terlalu umum, misalnya “segera diperbaiki”, tanpa menyebut tindakan konkret dan tanggal penyelesaiannya.

Review antar laporan

Awali laporan terbaru dengan meninjau kembali seluruh tindak lanjut dari periode sebelumnya. Tampilkan action item yang sudah selesai, masih berjalan, melewati tenggat waktu, atau mengalami perubahan rencana agar perkembangan setiap isu dapat ditelusuri dengan jelas.

Proses review ini membangun akuntabilitas dan mencegah masalah lama terlewat ketika laporan baru diterbitkan. Jika suatu tindakan belum selesai, perbarui status, penyebab keterlambatan, target penyelesaian terbaru, dan pihak yang perlu melakukan eskalasi.

Kesimpulan

Laporan progress proyek bukan sekadar dokumen administratif, tetapi alat pengendalian yang membantu manajemen membandingkan rencana dengan kondisi aktual. Laporan yang terstruktur membuat perkembangan pekerjaan, deviasi jadwal dan biaya, penggunaan sumber daya, risiko, serta hambatan proyek lebih mudah dipantau dan ditindaklanjuti.

Agar efektif, laporan harus menggunakan data yang terukur dan dapat diverifikasi, mengacu pada baseline, serta memakai format yang konsisten. Template dalam artikel ini dapat disesuaikan untuk laporan harian, mingguan, atau bulanan sesuai kebutuhan proyek. Pastikan setiap masalah dilengkapi penyebab, dampak, PIC, tenggat waktu, dan rencana tindak lanjut yang jelas.

Untuk proyek yang melibatkan banyak aktivitas dan sumber data, penggunaan software manajemen konstruksi dapat membantu mengintegrasikan progres lapangan, jadwal, biaya, material, dan dokumentasi dalam satu sistem. Dengan informasi yang terpusat dan selalu diperbarui, tim dapat menyusun laporan secara lebih efisien serta mengambil keputusan berdasarkan kondisi terbaru.

📚 Sumber & Referensi

Pertanyaan Seputar Laporan Progress Proyek

Lakukan analisis root cause dari deviasi jadwal, identifikasi pekerjaan paling kritis, lalu tentukan tindakan korektif seperti crashing, fast-tracking, atau realokasi resource. Setelah itu, komunikasikan rencana recovery kepada semua stakeholder dalam laporan berikutnya.

Laporan progress bisa menggunakan kombinasi tabel, visual, dan narasi. Tabel cocok untuk data terukur seperti progres, jadwal, dan biaya, sedangkan kurva-S membantu menunjukkan tren. Narasi berguna untuk menjelaskan kendala dan tindak lanjut yang membutuhkan konteks.

Tidak ada satu format standar nasional yang berlaku untuk semua proyek. Namun, proyek pemerintah umumnya mengikuti template PUPR, sedangkan proyek swasta mengikuti ketentuan kontrak seperti FIDIC, PUPR, atau format khusus. Komponen minimal biasanya mencakup progres fisik, kurva-S, foto dokumentasi, dan tanda tangan PIC.

Pastikan data berasal dari sumber resmi seperti timesheet, foto berita acara, surat perubahan, dan laporan inspeksi. Libatkan konsultan pengawas independen untuk validasi, lalu hindari hanya mengandalkan estimasi subjektif dari mandor. Gunakan bukti dokumentasi konkret sebelum laporan ditandatangani.

Arsip laporan progress proyek sebaiknya disimpan minimal 5–10 tahun setelah proyek selesai, sesuai kebutuhan pajak dan audit. Untuk proyek pemerintah, penyimpanan biasanya mengikuti ketentuan PUPR sekitar 5 tahun. Penyimpanan lebih lama tetap disarankan sebagai referensi lessons learned.
