Dalam proyek konstruksi, keberhasilan pekerjaan sangat bergantung pada perencanaan yang jelas sejak awal. Tim proyek perlu memahami urutan aktivitas, waktu pelaksanaan, dan hubungan antarpekerjaan agar setiap tahap berjalan lebih terarah.
Saat proyek melibatkan banyak tugas yang saling berkaitan, manajer proyek membutuhkan metode yang mampu membantu penyusunan jadwal secara lebih sistematis. Dengan pendekatan yang tepat, tim dapat mengatur prioritas kerja, menjaga alur proyek, dan mengurangi hambatan selama pelaksanaan.
Salah satu metode yang banyak digunakan untuk tujuan tersebut adalah critical path method. Metode ini membantu perusahaan memetakan aktivitas utama dalam proyek sehingga proses pelaksanaan menjadi lebih terkontrol, efisien, dan selaras dengan target waktu yang telah ditetapkan.
Key Takeaways
Critical Path Method atau CPM adalah metode untuk menemukan urutan aktivitas paling penting yang menentukan durasi total proyek
CPM sangat relevan untuk proyek konstruksi karena membantu mengelola pekerjaan yang saling bergantung, biaya proyek, dan risiko keterlambatan secara lebih terstruktur.
Penyusunan CPM dimulai dari identifikasi seluruh aktivitas, penentuan ketergantungan tugas, estimasi durasi, lalu perhitungan jalur kritis.
Pengertian Dasar: Critical Path Method Adalah
Perbedaan CPM dengan PERT
Walaupun sering dianggap sama, CPM dan PERT memiliki perbedaan pada cara memperkirakan waktu. CPM memakai durasi yang sudah ditentukan sejak awal berdasarkan data atau pengalaman sebelumnya. Karena itu, metode ini lebih cocok untuk proyek konstruksi yang tahap kerjanya jelas dan mudah diperkirakan.
Sebaliknya, PERT menggunakan tiga perkiraan waktu, yaitu optimistis, pesimistis, dan paling mungkin. Metode ini lebih sesuai untuk proyek yang masih memiliki banyak ketidakpastian. Pada praktiknya, manajer proyek sering memakai CPM untuk menyusun jadwal utama, lalu menggunakan pendekatan PERT pada aktivitas yang risikonya lebih tinggi.
Mengapa Industri Konstruksi Membutuhkan Critical Path Method?
Industri konstruksi membutuhkan critical path method karena setiap proyek melibatkan banyak aktivitas yang saling bergantung. Selain itu, pelaksanaannya juga dipengaruhi berbagai faktor, seperti cuaca, harga material, tenaga kerja, dan kondisi lapangan yang bisa berubah sewaktu-waktu.
Dalam situasi tersebut, proyek membutuhkan alur kerja yang jelas agar setiap tahap dapat berjalan sesuai rencana. Karena itu, critical path method menjadi alat penting untuk membantu tim menjaga jadwal dan mengurangi risiko keterlambatan.
Kompleksitas Proyek Konstruksi
Proyek konstruksi memiliki tingkat kompleksitas yang tinggi karena melibatkan banyak pihak, tenaga kerja, dan aktivitas yang saling berkaitan. Setiap tahap pekerjaan juga tidak bisa berjalan sembarangan karena ada urutan yang harus dipenuhi.
Dalam proyek gedung bertingkat, misalnya, pekerjaan Mechanical, Electrical, and Plumbing (MEP) baru dapat dilakukan setelah struktur utama mencapai tahap tertentu. Begitu juga, pekerjaan finishing interior umumnya baru bisa dimulai setelah atap dan dinding luar siap.
Tanpa CPM, hubungan antaraktivitas seperti ini akan lebih sulit dikendalikan. Akibatnya, manajer proyek bisa saja fokus pada pekerjaan yang masih memiliki kelonggaran waktu, tetapi terlambat menangani aktivitas penting yang justru menentukan penyelesaian proyek.
Efisiensi Waktu dan Biaya
Dalam industri konstruksi, waktu sangat berkaitan dengan biaya. Setiap keterlambatan dapat menambah overhead cost, biaya sewa alat, upah tenaga kerja, serta risiko denda keterlambatan dari pemilik proyek.
Sebaliknya, penyelesaian proyek yang lebih cepat dapat memberi keuntungan tambahan. Perusahaan juga bisa lebih cepat mengalihkan sumber daya ke proyek berikutnya.
CPM membantu manajer proyek mengetahui aktivitas mana yang perlu diprioritaskan agar waktu dan biaya yang dikeluarkan benar-benar efektif. Dengan begitu, percepatan proyek dapat difokuskan pada pekerjaan kritis, bukan pada aktivitas yang tidak berdampak langsung pada durasi total proyek.
Manajemen Risiko Keterlambatan
Risiko selalu muncul dalam setiap tahap proyek konstruksi. Cuaca buruk, keterlambatan material, atau kendala lapangan dapat langsung mengganggu jadwal pekerjaan.
Dengan CPM, tim proyek dapat melihat dampak keterlambatan secara lebih jelas. Data gangguan yang terjadi bisa dimasukkan ke dalam jadwal untuk menilai pengaruhnya terhadap target penyelesaian proyek.
Jika keterlambatan terjadi pada aktivitas yang masih memiliki float, dampaknya biasanya masih bisa dikendalikan. Namun, jika terjadi pada jalur kritis, manajemen perlu segera mengambil langkah korektif, seperti menambah pekerja, menerapkan overtime, atau menyesuaikan metode kerja.
Komponen Utama dalam Critical Path Method
Untuk menyusun dan membaca diagram CPM dengan tepat, profesional konstruksi perlu memahami parameter utama dalam perhitungannya. Kesalahan memahami komponen tersebut dapat membuat jalur kritis menjadi tidak akurat dan memengaruhi tim proyek.
1. Earliest Start Time (ES)
Earliest Start Time atau waktu mulai paling awal menunjukkan waktu tercepat suatu aktivitas dapat dimulai, selama seluruh aktivitas pendahulunya (predecessors) selesai tepat waktu. Dalam perhitungan maju (forward pass), nilai ES untuk aktivitas pertama selalu dimulai dari nol atau hari pertama, sesuai kesepakatan yang digunakan. Sementara itu, aktivitas berikutnya mengambil nilai ES dari EF terbesar pada aktivitas pendahulunya.
2. Earliest Finish Time (EF)
Earliest Finish Time atau waktu selesai paling awal menunjukkan waktu tercepat suatu aktivitas dapat selesai. Nilainya diperoleh dengan menambahkan durasi aktivitas ke Earliest Start (ES), dengan rumus EF = ES + durasi. Nilai ini menjadi acuan untuk menentukan waktu mulai aktivitas berikutnya.
3. Latest Start Time (LS)
Latest Start Time atau waktu mulai paling lambat menunjukkan batas terakhir suatu aktivitas harus dimulai agar proyek tidak mengalami keterlambatan. Nilai ini diperoleh melalui perhitungan mundur (backward pass) dengan rumus LS = LF – durasi.
4. Latest Finish Time (LF)
Latest Finish Time atau waktu selesai paling lambat menunjukkan batas akhir suatu aktivitas harus selesai agar jadwal proyek tidak terlambat. Pada aktivitas terakhir, nilai LF sama dengan EF, sedangkan pada aktivitas sebelumnya nilainya mengikuti LS terkecil dari aktivitas penerusnya (successors).
5. Float atau Slack
Float atau Slack adalah metrik yang menunjukkan seberapa besar fleksibilitas waktu yang dimiliki oleh sebuah aktivitas sebelum keterlambatannya memengaruhi jadwal keseluruhan proyek. Aktivitas yang berada di jalur kritis secara definisi memiliki nilai float sama dengan nol (0). Artinya, tidak ada toleransi keterlambatan sedikit pun untuk tugas-tugas ini.
Terdapat dua jenis float yang umum digunakan dalam analisis penjadwalan konstruksi:
- Total Float: Jumlah waktu suatu aktivitas dapat ditunda tanpa menunda tanggal penyelesaian akhir proyek. Dihitung dengan rumus: Total Float = LS – ES atau Total Float = LF – EF.
- Free Float: Jumlah waktu suatu aktivitas dapat ditunda tanpa menunda Earliest Start (ES) dari aktivitas penerusnya secara langsung. Ini sangat berguna bagi sub-kontraktor untuk mengetahui seberapa banyak kelonggaran yang mereka miliki sebelum mereka mengganggu pekerjaan sub-kontraktor berikutnya.
Langkah-langkah Membuat Critical Path Method
Menyusun jadwal proyek dengan critical path method memerlukan proses yang terstruktur dan tidak bisa dilakukan secara cepat. Proses ini membutuhkan pemahaman teknis, analisis yang cermat, serta kerja sama dari berbagai pihak yang terlibat dalam proyek. Secara umum, penyusunannya dilakukan melalui enam langkah yang saling berkaitan.
1. Identifikasi Seluruh Aktivitas Proyek (Work Breakdown Structure)
Langkah pertama dalam menyusun critical path method adalah memecah proyek menjadi bagian-bagian pekerjaan yang lebih kecil dan terukur dengan Work Breakdown Structure (WBS). Melalui proses ini, ruang lingkup proyek dibagi dari tahap utama hingga ke aktivitas yang lebih rinci dan mudah dikelola.
Setiap aktivitas harus memiliki titik awal, titik akhir, dan hasil kerja yang jelas. Jika ada pekerjaan penting yang terlewat, perhitungan jadwal CPM dapat menjadi tidak akurat dan berdampak pada pelaksanaan proyek.
2. Menentukan Urutan dan Ketergantungan Aktivitas
Setelah daftar aktivitas lengkap, langkah berikutnya adalah menetapkan urutan logis pengerjaannya. Manajer proyek harus bertanya pada setiap aktivitas: “Apa yang harus diselesaikan sebelum aktivitas ini bisa dimulai?” dan “Aktivitas apa yang baru bisa dimulai setelah aktivitas ini selesai?”. Ini disebut penentuan ketergantungan atau dependencies.
Dalam proyek konstruksi, terdapat empat jenis hubungan ketergantungan logis:
- Finish-to-Start (FS): Aktivitas B tidak dapat dimulai sebelum Aktivitas A selesai. (Contoh: Pengecoran pondasi harus selesai sebelum pendirian kolom baja dimulai). Ini adalah hubungan yang paling umum.
- Start-to-Start (SS): Aktivitas B tidak dapat dimulai sebelum Aktivitas A dimulai. (Contoh: Pekerjaan perataan tanah dan pekerjaan penggalian parit drainase dapat dimulai bersamaan).
- Finish-to-Finish (FF): Aktivitas B tidak dapat selesai sebelum Aktivitas A selesai. (Contoh: Inspeksi kelistrikan tidak bisa selesai sebelum seluruh penarikan kabel selesai).
- Start-to-Finish (SF): Aktivitas B tidak dapat selesai sebelum Aktivitas A dimulai. (Hubungan ini sangat jarang digunakan dalam praktiknya).
3. Membangun Diagram Jaringan (Network Diagram)
Setelah daftar aktivitas dan hubungan ketergantungannya tersusun, langkah berikutnya adalah membuat diagram jaringan proyek. Umumnya, ada dua pendekatan yang digunakan, yaitu Activity-on-Arrow (AOA) dan Activity-on-Node (AON). Saat ini, AON lebih sering digunakan karena lebih mudah dipahami dan menjadi standar dalam perangkat lunak manajemen proyek modern.
Dalam diagram AON, setiap kotak aktivitas biasanya memuat informasi penting, seperti nama aktivitas, durasi, ES, EF, LS, LF, dan float. Penyusunan diagram ini membantu tim memeriksa alur kerja proyek dan memastikan tidak ada hubungan ketergantungan yang tidak logis.
4. Mengestimasi Durasi Setiap Aktivitas
Estimasi durasi harus dihitung dengan cermat, bukan sekadar perkiraan. Perhitungannya perlu mengacu pada volume pekerjaan dalam Bill of Quantities (BOQ), produktivitas tenaga kerja atau alat, serta ketersediaan sumber daya. Misalnya, jika volume galian dalam BOQ mencapai 1.000 meter kubik dan satu ekskavator mampu menggali 100 meter kubik per hari, maka durasinya sekitar 10 hari.
Selain itu, manajer proyek perlu mempertimbangkan curing time, waktu pengiriman material, dan potensi gangguan cuaca. Estimasi yang terlalu optimistis dapat membuat jadwal sulit tercapai, sedangkan estimasi yang terlalu pesimistis dapat mengurangi efisiensi proyek.
5. Menghitung Jalur Kritis (Forward Pass dan Backward Pass)
6. Pemantauan dan Pembaruan Berkala
Banyak profesional pemula menganggap pekerjaan selesai setelah jadwal CPM dibuat. Padahal, anggapan ini kurang tepat karena jadwal CPM bukan dokumen statis, melainkan alat manajemen yang harus terus diperbarui selama proyek berjalan.
Manajer proyek perlu rutin memasukkan data progres aktual, seperti actual start, actual finish, dan sisa durasi pekerjaan. Saat jadwal diperbarui, jalur kritis dapat berubah, sehingga aktivitas yang sebelumnya masih memiliki float bisa menjadi aktivitas kritis dan memerlukan penanganan segera.
Contoh Penerapan Critical Path Method pada Proyek Konstruksi
Untuk memberikan gambaran yang lebih konkret, mari kita simulasikan penerapan CPM pada sebuah proyek skala menengah: Pembangunan Fasilitas Gudang Logistik. Kita akan menyederhanakan proyek ini ke dalam delapan aktivitas utama agar konsep perhitungannya mudah dipahami secara konseptual.
Skenario Proyek Pembangunan Gudang Perkantoran
Berikut adalah daftar aktivitas, durasi yang diestimasi dalam satuan minggu, dan ketergantungan logisnya:
- Aktivitas A: Desain dan Persetujuan Izin (Durasi: 4 minggu) – Tidak ada pendahulu (Aktivitas awal).
- Aktivitas B: Pembersihan Lahan dan Penggalian (Durasi: 2 minggu) – Bergantung pada penyelesaian Aktivitas A.
- Aktivitas C: Pengadaan Struktur Baja (Durasi: 6 minggu) – Bergantung pada penyelesaian Aktivitas A.
- Aktivitas D: Pengecoran Pondasi Beton (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas B.
- Aktivitas E: Ereksi Struktur Baja (Durasi: 4 minggu) – Bergantung pada penyelesaian Aktivitas C (baja harus tiba) dan Aktivitas D (pondasi harus siap).
- Aktivitas F: Pemasangan Atap dan Dinding (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas E.
- Aktivitas G: Pengecoran Lantai Interior (Durasi: 2 minggu) – Bergantung pada penyelesaian Aktivitas F (agar terlindung dari cuaca).
- Aktivitas H: Instalasi Elektrikal dan Finishing (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas G.
Analisis Jalur Kritis pada Skenario
Mari kita lakukan perhitungan mental untuk Forward Pass guna mencari durasi total proyek dan jalur kritisnya.
1. Aktivitas A dimulai pada minggu ke-0. Durasi 4 minggu

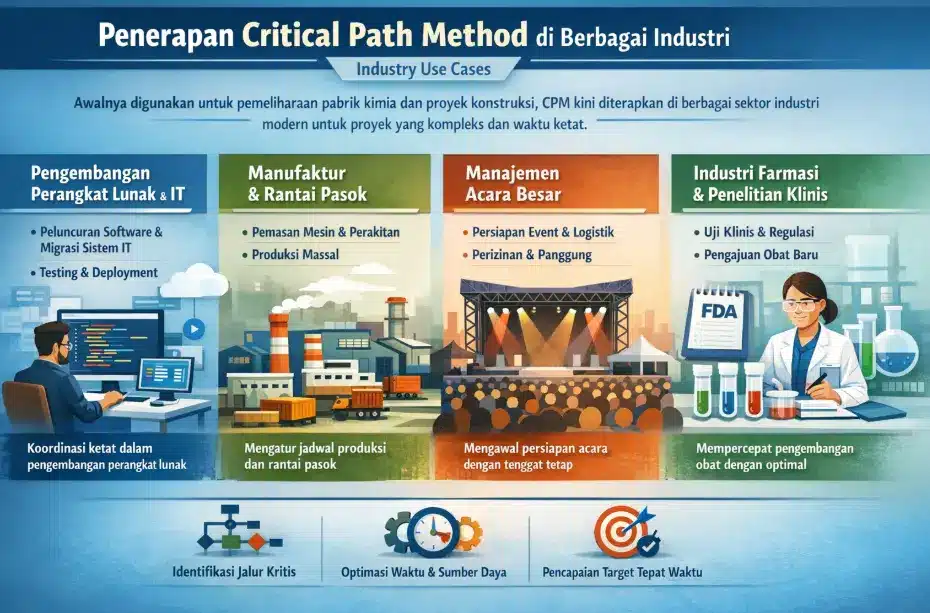

Penerapan Critical Path Method di Berbagai Industri
Pada awalnya, critical path method banyak digunakan dalam proyek konstruksi dan pemeliharaan industri besar. Namun, karena sifatnya fleksibel, metode ini kini juga diterapkan di berbagai sektor lain yang memiliki tenggat waktu ketat dan hubungan kerja yang saling bergantung.
1. Pengembangan Perangkat Lunak dan Teknologi Informasi (IT)
Dalam industri teknologi, CPM membantu tim mengatur tahapan proyek seperti analisis kebutuhan, coding, pengujian, hingga deployment. Dengan metode ini, tim dapat mengetahui aktivitas yang paling menentukan agar peluncuran produk tidak terlambat.
2. Manufaktur dan Rantai Pasok (Supply Chain)
Di sektor manufaktur, CPM digunakan untuk mengatur proses persiapan produksi, mulai dari pemesanan mesin hingga pelatihan operator. Metode ini membantu perusahaan melihat batas waktu penting agar jadwal produksi tidak terganggu.
3. Manajemen Acara Berskala Besar (Event Management)
Pada acara besar dengan tenggat tetap, seperti konser atau konferensi, CPM membantu penyelenggara memprioritaskan pekerjaan yang paling krusial. Dengan begitu, persiapan dapat berjalan tepat waktu dan risiko keterlambatan bisa dikurangi.
4. Industri Farmasi dan Penelitian Klinis
Dalam industri farmasi, CPM digunakan untuk mengatur tahapan uji klinis, analisis data, hingga pengajuan izin. Metode ini membantu perusahaan menjaga proses tetap efisien agar pengembangan produk tidak memakan waktu lebih lama dari yang diperlukan.
Langkah-Langkah Implementasi Critical Path Method Secara Efektif
Mengetahui bahwa critical path method adalah kerangka kerja yang logis, penerapannya menuntut kedisiplinan dan pemahaman yang mendalam terhadap ruang lingkup proyek. Untuk mengimplementasikan metode ini dengan sukses, seorang manajer proyek harus mengikuti serangkaian langkah sistematis berikut ini:
Langkah 1: Identifikasi Semua Aktivitas (Work Breakdown Structure)
Langkah pertama adalah merinci seluruh pekerjaan dalam proyek melalui Work Breakdown Structure (WBS). Metode ini membagi proyek menjadi aktivitas yang lebih kecil dan mudah dikelola. Setiap aktivitas harus memiliki awal dan akhir yang jelas agar jadwal dapat disusun lebih akurat.
Langkah 2: Tentukan Ketergantungan Antar Tugas (Dependencies)
Setelah daftar aktivitas terbentuk, langkah selanjutnya adalah menentukan urutan pelaksanaannya. Tidak semua pekerjaan dapat dilakukan secara bersamaan. Manajer proyek harus mengidentifikasi hubungan logis antar tugas, seperti:
- Finish-to-Start (FS): Tugas B tidak dapat dimulai sebelum Tugas A selesai (Paling umum digunakan).
- Start-to-Start (SS): Tugas B dapat dimulai bersamaan dengan dimulainya Tugas A.
- Finish-to-Finish (FF): Tugas B tidak dapat selesai sebelum Tugas A selesai.
- Start-to-Finish (SF): Tugas B tidak dapat selesai sebelum Tugas A dimulai (Sangat jarang digunakan).
Langkah 3: Bangun Diagram Jaringan (Network Diagram)
Berdasarkan daftar aktivitas dan ketergantungannya, buatlah representasi visual berupa diagram jaringan (network diagram). Pada masa lalu, hal ini digambar secara manual di atas kertas menggunakan metode Activity-on-Node (AON), di mana kotak mewakili aktivitas dan panah menunjukkan urutan. Saat ini, perangkat lunak manajemen proyek secara otomatis akan membuat diagram ini setelah data dimasukkan.
Langkah 4: Estimasi Durasi Setiap Aktivitas
Setiap aktivitas memerlukan estimasi waktu yang realistis untuk diselesaikan. Estimasi ini dapat didasarkan pada data historis dari proyek serupa, penilaian ahli (expert judgment), atau standar industri. Penting untuk menggunakan estimasi waktu yang normal, tanpa menambahkan terlalu banyak “waktu jaga-jaga” (buffer) pada setiap tugas, karena hal ini dapat mengaburkan jalur kritis yang sebenarnya.
Langkah 5: Hitung Jalur Kritis (Algoritma CPM)
Ini adalah inti dari metode CPM. Perhitungan dilakukan melalui dua tahapan matematis:
- Forward Pass (Perhitungan Maju): Bergerak dari awal hingga akhir diagram jaringan untuk menentukan Early Start (ES) atau waktu paling awal sebuah tugas dapat dimulai, dan Early Finish (EF) atau waktu paling awal tugas tersebut dapat selesai.
- Backward Pass (Perhitungan Mundur): Bergerak dari akhir kembali ke awal diagram untuk menentukan Late Finish (LF) atau waktu paling lambat sebuah tugas harus selesai tanpa menunda proyek, dan Late Start (LS) atau waktu paling lambat tugas tersebut harus dimulai.
Setelah kedua perhitungan selesai, hitunglah nilai Float (atau Slack) dengan rumus: Float = LS - ES atau Float = LF - EF. Aktivitas yang memiliki nilai Float sama dengan nol (0) adalah aktivitas yang berada di Jalur Kritis.
Langkah 6: Pembaruan dan Pemantauan Berkala
Jadwal CPM perlu diperbarui secara berkala selama proyek berjalan. Dengan memasukkan progres aktual, manajer proyek dapat melihat perubahan jalur kritis, termasuk saat aktivitas non-kritis menjadi kritis karena float-nya habis.
Kesalahan Umum (Pitfalls) dalam Penggunaan CPM
Meskipun efektif, penggunaan CPM tetap memiliki beberapa risiko yang perlu diperhatikan. Memahami kesalahan ini penting agar jadwal proyek tetap realistis dan dapat dijalankan dengan baik.
1. Estimasi waktu tidak realistis
Kesalahan yang sering terjadi adalah menyusun durasi berdasarkan kondisi ideal. Padahal, jadwal yang baik harus tetap mempertimbangkan risiko umum, seperti cuaca, keterlambatan material, atau kendala tenaga kerja.
2. Mengabaikan keterbatasan sumber daya
CPM sering mengasumsikan bahwa tenaga kerja, alat, dan material selalu tersedia. Dalam praktiknya, keterbatasan sumber daya dapat membuat aktivitas yang seharusnya berjalan bersamaan justru harus dilakukan bergantian.
3. Terlalu fokus pada jalur kritis
Jalur kritis memang harus diprioritaskan, tetapi aktivitas non-kritis juga tetap perlu diawasi. Aktivitas dengan float yang kecil dapat berubah menjadi jalur kritis jika mengalami keterlambatan.
4. Kurangnya komunikasi dengan tim lapangan
Jadwal CPM tidak akan efektif jika tidak dipahami oleh tim pelaksana. Karena itu, penyusunannya perlu melibatkan masukan dari tim lapangan agar jadwal lebih realistis dan mendapat komitmen saat dijalankan.
Praktik Lanjutan (Advanced Practices) dalam Manajemen Jalur Kritis
Bagi profesional proyek, memahami dasar critical path method saja belum cukup. Pada proyek yang lebih kompleks, CPM sering dipadukan dengan teknik lanjutan untuk mengelola waktu, biaya, dan sumber daya secara lebih efektif..
1. Teknik Kompresi Jadwal (Schedule Compression)
Saat proyek harus selesai lebih cepat, manajer proyek biasanya memakai dua pendekatan. Crashing dilakukan dengan menambah sumber daya pada aktivitas kritis, seperti lembur, alat tambahan, atau tenaga kerja ekstra, meskipun biayanya cenderung meningkat. Sementara itu, fast-tracking dilakukan dengan menjalankan beberapa aktivitas secara bersamaan, tetapi metode ini juga meningkatkan risiko kesalahan dan rework.
2. Resource Leveling dan Resource Smoothing
Kedua teknik ini digunakan untuk menyesuaikan jadwal dengan ketersediaan sumber daya. Resource leveling bertujuan meratakan beban kerja meskipun bisa memengaruhi durasi proyek. Sebaliknya, resource smoothing hanya menyesuaikan penggunaan sumber daya dalam batas float yang tersedia, sehingga jadwal akhir proyek tetap tidak berubah.
3. Integrasi CPM dengan PERT (Program Evaluation and Review Technique)
Untuk proyek yang tingkat ketidakpastiannya tinggi, CPM sering digabungkan dengan PERT. Metode ini menggunakan tiga perkiraan waktu, yaitu optimistis, paling mungkin, dan pesimistis, agar estimasi durasi menjadi lebih realistis.
4. Evolusi Menuju Critical Chain Project Management (CCPM)
CCPM dikembangkan untuk mengatasi keterbatasan CPM tradisional. Metode ini lebih memperhatikan keterbatasan sumber daya sejak awal dan mengelola cadangan waktu dalam satu project buffer, sehingga jadwal proyek menjadi lebih terkendali.
5. Pemanfaatan Perangkat Lunak Manajemen Proyek Modern
Saat ini, pengelolaan jalur kritis umumnya dibantu perangkat lunak seperti Oracle Primavera P6, Microsoft Project, atau platform cloud. Sistem ini memudahkan tim menghitung ulang jadwal, melihat perubahan jalur kritis, dan menganalisis dampak keterlambatan secara lebih cepat.
Kesimpulan
Critical Path Method adalah metode penjadwalan proyek yang membantu perusahaan mengidentifikasi rangkaian aktivitas paling penting yang menentukan durasi total proyek. Dengan CPM, tim proyek bisa lebih mudah memprioritaskan pekerjaan, membaca risiko keterlambatan, dan menjaga proyek tetap berjalan sesuai target waktu serta biaya.
Namun, manfaat CPM baru terasa maksimal jika estimasi durasi dibuat realistis, jadwal diperbarui secara berkala, dan koordinasi dengan tim lapangan berjalan baik. Jadi, CPM bukan hanya alat hitung jadwal, tetapi juga dasar pengambilan keputusan agar proyek konstruksi lebih terkontrol, efisien, dan siap menghadapi perubahan di lapangan.
Pertanyaan Seputar Critical Path Method
-
Apa perbedaan CPM dan PERT?
CPM dan PERT sama-sama dipakai untuk perencanaan proyek, tetapi cara menghitung waktunya berbeda. CPM memakai estimasi durasi yang sudah pasti untuk tiap aktivitas, sedangkan PERT memakai tiga perkiraan waktu: optimistis, realistis, dan pesimistis. Karena itu, CPM lebih cocok untuk proyek yang alurnya jelas, sementara PERT cocok untuk proyek yang masih penuh ketidakpastian.
-
Apakah PERT lebih akurat daripada CPM?
PERT tidak selalu lebih akurat daripada CPM. Metode ini bisa lebih membantu saat proyek sulit diprediksi karena memperhitungkan beberapa kemungkinan durasi. Namun, jika proyek sudah punya data waktu yang jelas dan stabil, CPM biasanya lebih tepat digunakan.
-
CPM untuk mengukur apa?
CPM digunakan untuk mengukur durasi total proyek, urutan aktivitas, dan jalur kritis yang paling menentukan waktu penyelesaian. Dengan metode ini, perusahaan bisa melihat tugas mana yang tidak boleh terlambat. Selain itu, CPM juga membantu mengetahui aktivitas yang masih punya kelonggaran waktu.
