Dalam proyek konstruksi, keberhasilan pekerjaan sangat bergantung pada perencanaan yang jelas sejak awal. Tim proyek perlu memahami urutan aktivitas, waktu pelaksanaan, dan hubungan antarpekerjaan agar setiap tahap berjalan lebih terarah.
Saat proyek melibatkan banyak tugas yang saling berkaitan, manajer proyek membutuhkan metode yang mampu membantu penyusunan jadwal secara lebih sistematis. Dengan pendekatan yang tepat, tim dapat mengatur prioritas kerja, menjaga alur proyek, dan mengurangi hambatan selama pelaksanaan.
Salah satu metode yang banyak digunakan untuk tujuan tersebut adalah critical path method. Metode ini membantu perusahaan memetakan aktivitas utama dalam proyek sehingga proses pelaksanaan menjadi lebih terkontrol, efisien, dan selaras dengan target waktu yang telah ditetapkan.
Key Takeaways
|
Pengertian Dasar: Critical Path Method Adalah
Secara definitif, critical path method adalah sebuah teknik pemodelan proyek yang digunakan untuk mengidentifikasi rangkaian aktivitas terpanjang dalam sebuah jadwal yang harus diselesaikan tepat waktu agar keseluruhan proyek dapat rampung sesuai tenggat waktu yang telah ditetapkan. Rangkaian aktivitas terpanjang inilah yang disebut sebagai “jalur kritis” (critical path). Jika salah satu aktivitas yang berada di dalam jalur kritis ini mengalami penundaan, maka tanggal penyelesaian akhir proyek secara otomatis akan ikut tertunda, kecuali jika ada intervensi khusus seperti penambahan sumber daya (crashing) atau pelaksanaan tugas secara paralel (fast-tracking).
Metode ini beroperasi berdasarkan prinsip bahwa setiap proyek, tidak peduli seberapa besar atau kecilnya, terdiri dari serangkaian tugas yang saling berkaitan. Beberapa tugas tidak dapat dimulai sebelum tugas sebelumnya selesai (ketergantungan sekuensial), sementara tugas lainnya dapat dikerjakan secara bersamaan. Dengan memetakan semua tugas ini ke dalam sebuah diagram jaringan matematika, manajer proyek dapat melihat dengan jelas alur kerja dari awal hingga akhir, serta mengidentifikasi tugas-tugas mana yang memiliki “kelonggaran” waktu (float atau slack) dan tugas mana yang tidak memilikinya sama sekali.
Perbedaan CPM dengan PERT
Meskipun sering dianggap sama, terdapat perbedaan mendasar antara CPM dan PERT yang perlu dipahami oleh para perencana proyek konstruksi. Perbedaan utama terletak pada bagaimana kedua metode ini menangani estimasi waktu. CPM menggunakan pendekatan deterministik, artinya durasi setiap aktivitas dianggap sudah diketahui dengan pasti berdasarkan data historis atau pengalaman masa lalu. Oleh karena itu, CPM sangat cocok digunakan untuk proyek-proyek yang aktivitasnya repetitif dan dapat diprediksi, seperti pembangunan perumahan atau gedung bertingkat standar.
Di sisi lain, PERT menggunakan pendekatan probabilistik. PERT menghitung tiga estimasi waktu untuk setiap aktivitas: waktu optimis (optimistic time), waktu pesimis (pessimistic time), dan waktu yang paling mungkin (most likely time). Pendekatan ini lebih cocok untuk proyek-proyek penelitian dan pengembangan (R&D) atau proyek inovatif di mana durasi aktivitas sangat tidak pasti. Dalam industri konstruksi saat ini, manajer proyek sering menggunakan kerangka kerja CPM untuk penjadwalan utama, namun mengadopsi elemen probabilistik dari PERT ketika menghadapi aktivitas yang memiliki tingkat risiko tinggi atau belum pernah dilakukan sebelumnya.
Mengapa Industri Konstruksi Membutuhkan Critical Path Method?
Sektor konstruksi adalah salah satu industri dengan tingkat kompleksitas operasional tertinggi. Berbeda dengan manufaktur yang berlangsung di lingkungan pabrik yang terkontrol, proyek konstruksi dilakukan di ruang terbuka yang rentan terhadap perubahan cuaca, fluktuasi harga material, dinamika tenaga kerja, dan kondisi geologis yang tidak terduga. Dalam lingkungan yang penuh ketidakpastian ini, memiliki peta jalan yang jelas bukan sekadar alat bantu, melainkan instrumen pertahanan utama untuk menjaga kelangsungan proyek.
Kompleksitas Proyek Konstruksi
Sebuah proyek pembangunan gedung pencakar langit, misalnya, tidak hanya melibatkan pengecoran beton dan penyusunan batu bata. Proyek ini melibatkan ratusan sub-kontraktor, ribuan pekerja, dan puluhan ribu aktivitas individu yang harus diorkestrasi dengan sempurna. Pemasangan sistem Mechanical, Electrical, and Plumbing (MEP) tidak dapat dilakukan secara optimal sebelum struktur utama mencapai tahap tertentu, dan pekerjaan finishing interior tidak bisa dimulai sebelum atap dan dinding luar kedap air.
Tanpa CPM, mengelola ketergantungan antar-aktivitas ini ibarat menyusun puzzle ribuan keping tanpa melihat gambar panduannya. Manajer proyek mungkin akan menghabiskan energi dan sumber daya untuk mempercepat pekerjaan pemasangan jendela, padahal pekerjaan tersebut memiliki kelonggaran waktu selama tiga minggu, sementara di saat yang sama mereka mengabaikan keterlambatan pada pekerjaan instalasi lift yang sebenarnya berada di jalur kritis dan berpotensi menunda serah terima gedung secara keseluruhan.
Efisiensi Waktu dan Biaya
Dalam industri konstruksi berlaku adagium klasik: “Waktu adalah uang”. Setiap hari keterlambatan penyelesaian proyek berarti penambahan biaya overhead, biaya sewa alat berat, upah tenaga kerja harian, dan potensi denda keterlambatan (liquidated damages) dari pemilik proyek. Sebaliknya, menyelesaikan proyek lebih cepat dari jadwal dapat memberikan bonus finansial dan membebaskan sumber daya untuk segera dialokasikan ke proyek berikutnya.
CPM memberikan visibilitas yang tajam mengenai di mana tepatnya investasi waktu dan uang harus difokuskan. Jika manajer proyek memiliki dana tambahan untuk mempercepat proyek, CPM akan menunjukkan aktivitas kritis mana yang, jika dipercepat (dikompresi durasinya), akan langsung memotong total waktu proyek. Mengalokasikan dana crashing pada aktivitas non-kritis adalah pemborosan yang sia-sia, dan CPM mencegah terjadinya kesalahan strategis semacam ini.
Manajemen Risiko Keterlambatan
Risiko adalah elemen yang selalu hadir dalam setiap tahap konstruksi. Hujan badai selama seminggu penuh dapat menghentikan pekerjaan galian pondasi. Keterlambatan pengiriman baja struktural dari luar negeri dapat menghentikan proses ereksi rangka bangunan. Dengan menggunakan CPM, tim manajemen proyek tidak perlu panik secara membabi buta ketika sebuah masalah terjadi. Mereka dapat memasukkan data keterlambatan tersebut ke dalam sistem jadwal dan melihat dampaknya secara langsung.
Jika keterlambatan terjadi pada aktivitas yang memiliki float (kelonggaran waktu) yang cukup besar, maka jadwal penyelesaian keseluruhan proyek mungkin tidak akan terpengaruh, dan tim hanya perlu melakukan penyesuaian lokal. Namun, jika keterlambatan menghantam aktivitas di jalur kritis, manajemen dapat segera mengambil tindakan korektif darurat, seperti memberlakukan kerja lembur (overtime), menambah jumlah pekerja, atau mengubah metode konstruksi untuk mengejar ketertinggalan.
Komponen Utama dalam Critical Path Method
Untuk dapat merancang dan menginterpretasikan diagram CPM dengan benar, seorang profesional konstruksi harus memahami secara mendalam bahasa dan parameter matematika yang menyusunnya. Setiap aktivitas dalam jadwal CPM dievaluasi berdasarkan empat titik waktu krusial dan satu metrik fleksibilitas. Pemahaman yang keliru terhadap salah satu komponen ini dapat menghasilkan perhitungan jalur kritis yang cacat dan menyesatkan seluruh tim proyek.
1. Earliest Start Time (ES)
Earliest Start Time atau Waktu Mulai Paling Awal adalah waktu paling cepat di mana sebuah aktivitas dapat dimulai, dengan asumsi bahwa semua aktivitas pendahulunya (predecessors) telah selesai dikerjakan tepat waktu tanpa adanya penundaan. Dalam perhitungan maju (forward pass), ES dari aktivitas pertama pada proyek selalu bernilai nol (atau hari pertama, tergantung konvensi penomoran). Untuk aktivitas selanjutnya, nilai ES ditentukan oleh waktu penyelesaian paling awal (EF) dari aktivitas yang mendahuluinya. Jika sebuah aktivitas bergantung pada beberapa aktivitas pendahulu, maka nilai ES-nya mengambil nilai EF terbesar dari aktivitas-aktivitas pendahulu tersebut.
2. Earliest Finish Time (EF)
Earliest Finish Time atau Waktu Selesai Paling Awal adalah waktu paling cepat di mana sebuah aktivitas dapat diselesaikan. Nilai ini dihitung secara logis dengan menambahkan estimasi durasi aktivitas tersebut ke nilai Earliest Start (ES)-nya. Rumus dasarnya sangat sederhana: EF = ES + Durasi. Nilai EF ini sangat penting karena akan menjadi dasar untuk menentukan kapan aktivitas-aktivitas berikutnya dalam rantai jaringan dapat mulai dikerjakan.
3. Latest Start Time (LS)
Latest Start Time atau Waktu Mulai Paling Lambat adalah waktu paling lambat di mana sebuah aktivitas harus dimulai agar tidak menunda tanggal penyelesaian keseluruhan proyek. Nilai ini dihitung melalui proses perhitungan mundur (backward pass) yang dimulai dari akhir proyek menuju ke awal. Rumus untuk menghitung LS adalah dengan mengurangkan durasi aktivitas dari nilai Latest Finish (LF)-nya. Persamaannya adalah: LS = LF – Durasi.
4. Latest Finish Time (LF)
Latest Finish Time atau Waktu Selesai Paling Lambat adalah batas waktu maksimal di mana sebuah aktivitas harus sudah selesai agar tidak mengganggu jadwal penyelesaian total proyek. Pada aktivitas terakhir dari sebuah proyek, nilai LF diasumsikan sama dengan nilai EF-nya (waktu penyelesaian proyek secara keseluruhan). Bergerak mundur ke aktivitas sebelumnya, nilai LF ditentukan oleh nilai Latest Start (LS) terkecil dari semua aktivitas penerusnya (successors) yang secara langsung bergantung pada aktivitas tersebut.
5. Float atau Slack
Float atau Slack adalah metrik yang menunjukkan seberapa besar fleksibilitas waktu yang dimiliki oleh sebuah aktivitas sebelum keterlambatannya memengaruhi jadwal keseluruhan proyek. Aktivitas yang berada di jalur kritis secara definisi memiliki nilai float sama dengan nol (0). Artinya, tidak ada toleransi keterlambatan sedikit pun untuk tugas-tugas ini.
Terdapat dua jenis float yang umum digunakan dalam analisis penjadwalan konstruksi:
- Total Float: Jumlah waktu suatu aktivitas dapat ditunda tanpa menunda tanggal penyelesaian akhir proyek. Dihitung dengan rumus: Total Float = LS – ES atau Total Float = LF – EF.
- Free Float: Jumlah waktu suatu aktivitas dapat ditunda tanpa menunda Earliest Start (ES) dari aktivitas penerusnya secara langsung. Ini sangat berguna bagi sub-kontraktor untuk mengetahui seberapa banyak kelonggaran yang mereka miliki sebelum mereka mengganggu pekerjaan sub-kontraktor berikutnya.
Langkah-langkah Membuat Critical Path Method
Membangun jadwal proyek menggunakan metode jalur kritis bukanlah proses yang bisa dilakukan secara instan. Ini membutuhkan pemahaman teknis, analisis yang cermat, dan kolaborasi dari berbagai pemangku kepentingan, mulai dari arsitek, insinyur sipil, manajer lapangan, hingga spesialis pengadaan. Proses ini dapat dibagi ke dalam enam langkah sistematis yang saling berkesinambungan.
1. Identifikasi Seluruh Aktivitas Proyek (Work Breakdown Structure)
Langkah fundamental pertama adalah membongkar keseluruhan proyek menjadi komponen-komponen pekerjaan yang lebih kecil, terukur, dan dapat dikelola. Alat yang digunakan untuk tujuan ini adalah Work Breakdown Structure (WBS). WBS memecah proyek konstruksi dari level tertinggi (misalnya: “Pembangunan Rumah Sakit”) menjadi fase-fase utama (Struktur Bawah, Struktur Atas, MEP, Arsitektural), lalu dipecah lagi menjadi paket pekerjaan (Pondasi Tiang Pancang, Pengecoran Kolom Lantai 1, Instalasi HVAC), hingga akhirnya mencapai level aktivitas individu yang spesifik.
Setiap aktivitas yang diidentifikasi harus memiliki titik awal dan akhir yang jelas, serta hasil kerja (deliverable) yang nyata. Daftar aktivitas ini harus komprehensif; jika ada satu pekerjaan kritis yang terlewatkan pada tahap ini, maka seluruh perhitungan jadwal CPM di tahap selanjutnya akan menjadi tidak valid dan berpotensi menimbulkan kekacauan saat pelaksanaan di lapangan.
2. Menentukan Urutan dan Ketergantungan Aktivitas
Setelah daftar aktivitas lengkap, langkah berikutnya adalah menetapkan urutan logis pengerjaannya. Manajer proyek harus bertanya pada setiap aktivitas: “Apa yang harus diselesaikan sebelum aktivitas ini bisa dimulai?” dan “Aktivitas apa yang baru bisa dimulai setelah aktivitas ini selesai?”. Ini disebut penentuan ketergantungan atau dependencies.
Dalam proyek konstruksi, terdapat empat jenis hubungan ketergantungan logis:
- Finish-to-Start (FS): Aktivitas B tidak dapat dimulai sebelum Aktivitas A selesai. (Contoh: Pengecoran pondasi harus selesai sebelum pendirian kolom baja dimulai). Ini adalah hubungan yang paling umum.
- Start-to-Start (SS): Aktivitas B tidak dapat dimulai sebelum Aktivitas A dimulai. (Contoh: Pekerjaan perataan tanah dan pekerjaan penggalian parit drainase dapat dimulai bersamaan).
- Finish-to-Finish (FF): Aktivitas B tidak dapat selesai sebelum Aktivitas A selesai. (Contoh: Inspeksi kelistrikan tidak bisa selesai sebelum seluruh penarikan kabel selesai).
- Start-to-Finish (SF): Aktivitas B tidak dapat selesai sebelum Aktivitas A dimulai. (Hubungan ini sangat jarang digunakan dalam praktiknya).
3. Membangun Diagram Jaringan (Network Diagram)
Dengan daftar aktivitas dan ketergantungannya di tangan, langkah selanjutnya adalah memvisualisasikannya ke dalam sebuah diagram jaringan. Secara tradisional, ada dua pendekatan untuk ini: Activity-on-Arrow (AOA) di mana panah mewakili aktivitas dan simpul (node) mewakili peristiwa, serta Activity-on-Node (AON) di mana simpul berbentuk kotak mewakili aktivitas dan panah menunjukkan arah ketergantungan. Saat ini, pendekatan AON (juga dikenal sebagai Precedence Diagramming Method) jauh lebih populer dan menjadi standar dalam perangkat lunak manajemen proyek modern.
Dalam diagram AON, setiap kotak aktivitas biasanya berisi informasi penting: Nama/ID Aktivitas, Durasi, ES, EF, LS, LF, dan Float. Menyusun diagram ini, bahkan secara kasar di atas kertas untuk proyek sederhana, sangat membantu tim untuk memvalidasi alur logika proyek dan memastikan tidak ada ketergantungan sirkular (circular dependencies) yang mustahil untuk dieksekusi.
4. Mengestimasi Durasi Setiap Aktivitas
Ini adalah salah satu langkah yang membutuhkan keahlian dan pengalaman paling mendalam. Mengestimasi durasi tidak boleh dilakukan dengan tebak-tebakan. Estimasi harus didasarkan pada kuantitas pekerjaan (volume material dari Bill of Quantities), produktivitas tenaga kerja atau alat berat, dan ketersediaan sumber daya. Misalnya, jika volume galian tanah adalah 1000 meter kubik, dan satu unit ekskavator memiliki kapasitas produksi 100 meter kubik per hari, maka durasi aktivitas penggalian dengan satu alat adalah 10 hari.
Manajer proyek juga harus memperhitungkan faktor-faktor eksternal yang memengaruhi durasi, seperti waktu pengeringan beton (curing time) yang tidak memerlukan tenaga kerja tetapi tetap memakan waktu kalender, waktu pengiriman material pesanan khusus, dan potensi gangguan cuaca musiman. Estimasi yang terlalu optimis akan menciptakan jadwal yang mustahil dicapai, sementara estimasi yang terlalu pesimis akan membuat proyek kehilangan daya saing.
5. Menghitung Jalur Kritis (Forward Pass dan Backward Pass)
Ini adalah inti perhitungan matematis dari CPM. Proses ini dilakukan dalam dua tahap:
Tahap Pertama: Forward Pass. Bergerak dari kiri (awal proyek) ke kanan (akhir proyek) pada diagram jaringan untuk menghitung ES dan EF. Seperti yang dijelaskan sebelumnya, EF = ES + Durasi. Jika suatu aktivitas memiliki banyak pendahulu, ES-nya mengambil nilai EF terbesar dari pendahulunya. Proses ini terus berlanjut hingga mencapai aktivitas terakhir, yang nilai EF-nya akan menjadi total durasi penyelesaian proyek.
Tahap Kedua: Backward Pass. Bergerak mundur dari kanan ke kiri untuk menghitung LF dan LS. Pada aktivitas terakhir, LF disetel sama dengan EF. Kemudian, LS dihitung (LS = LF – Durasi). Bergerak ke aktivitas sebelumnya, nilai LF mengambil nilai LS terkecil dari aktivitas penerusnya. Proses ini berlanjut hingga kembali ke node awal proyek.
Setelah ES, EF, LS, dan LF terisi untuk semua aktivitas, hitung nilai Total Float (LS – ES atau LF – EF). Aktivitas-aktivitas yang memiliki nilai Total Float sama dengan nol adalah aktivitas yang berada di jalur kritis. Garis yang menghubungkan aktivitas-aktivitas inilah yang disebut Critical Path.
6. Pemantauan dan Pembaruan Berkala
Banyak profesional pemula yang berpikir bahwa setelah jadwal CPM tercetak, pekerjaan selesai. Ini adalah kesalahan fatal. Jadwal CPM bukanlah dokumen statis; ia adalah alat manajemen yang hidup dan dinamis. Begitu proyek mulai berjalan, kondisi aktual di lapangan hampir pasti akan menyimpang dari rencana awal.
Manajer proyek harus secara rutin memasukkan data kemajuan aktual (actual start, actual finish, dan sisa durasi) ke dalam jadwal. Ketika jadwal diperbarui (schedule update), jalur kritis sangat mungkin bergeser. Sebuah aktivitas yang sebelumnya memiliki float 5 hari mungkin mengalami keterlambatan 7 hari di lapangan. Akibatnya, aktivitas tersebut kini memiliki float negatif (-2 hari) dan tiba-tiba menjadi bagian dari jalur kritis baru, menuntut perhatian segera dari manajemen.
Contoh Penerapan Critical Path Method pada Proyek Konstruksi
Untuk memberikan gambaran yang lebih konkret, mari kita simulasikan penerapan CPM pada sebuah proyek skala menengah: Pembangunan Fasilitas Gudang Logistik. Kita akan menyederhanakan proyek ini ke dalam delapan aktivitas utama agar konsep perhitungannya mudah dipahami secara konseptual.
Skenario Proyek Pembangunan Gudang Perkantoran
Berikut adalah daftar aktivitas, durasi yang diestimasi dalam satuan minggu, dan ketergantungan logisnya:
- Aktivitas A: Desain dan Persetujuan Izin (Durasi: 4 minggu) – Tidak ada pendahulu (Aktivitas awal).
- Aktivitas B: Pembersihan Lahan dan Penggalian (Durasi: 2 minggu) – Bergantung pada penyelesaian Aktivitas A.
- Aktivitas C: Pengadaan Struktur Baja (Durasi: 6 minggu) – Bergantung pada penyelesaian Aktivitas A.
- Aktivitas D: Pengecoran Pondasi Beton (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas B.
- Aktivitas E: Ereksi Struktur Baja (Durasi: 4 minggu) – Bergantung pada penyelesaian Aktivitas C (baja harus tiba) dan Aktivitas D (pondasi harus siap).
- Aktivitas F: Pemasangan Atap dan Dinding (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas E.
- Aktivitas G: Pengecoran Lantai Interior (Durasi: 2 minggu) – Bergantung pada penyelesaian Aktivitas F (agar terlindung dari cuaca).
- Aktivitas H: Instalasi Elektrikal dan Finishing (Durasi: 3 minggu) – Bergantung pada penyelesaian Aktivitas G.
Analisis Jalur Kritis pada Skenario
Mari kita lakukan perhitungan mental untuk Forward Pass guna mencari durasi total proyek dan jalur kritisnya.
1. Aktivitas A dimulai pada minggu ke-0. Durasi 4 minggu

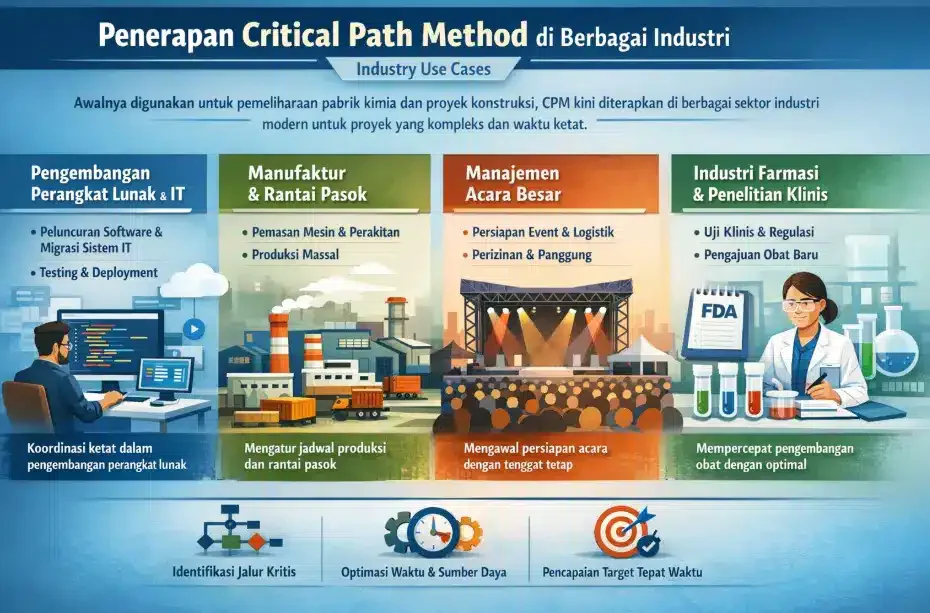

Penerapan Critical Path Method di Berbagai Industri (Industry Use Cases)
Meskipun pada awalnya dikembangkan untuk kebutuhan pemeliharaan pabrik kimia dan proyek konstruksi berskala masif, pemahaman bahwa critical path method adalah metodologi yang sangat adaptif telah mendorong adopsinya di hampir setiap sektor industri modern. Fleksibilitas metode ini memungkinkannya untuk diterapkan pada berbagai jenis proyek yang memiliki tenggat waktu ketat dan ketergantungan tugas yang kompleks. Berikut adalah beberapa contoh penerapan CPM di berbagai industri:
1. Pengembangan Perangkat Lunak dan Teknologi Informasi (IT)
Dalam industri teknologi, peluncuran perangkat lunak baru atau migrasi sistem infrastruktur IT (seperti transisi ke komputasi awan atau implementasi sistem ERP) membutuhkan koordinasi yang sangat presisi. Keterlambatan dalam satu modul kode dapat menghambat fase pengujian (testing) dan integrasi. Manajer proyek IT menggunakan CPM untuk memetakan tugas-tugas seperti analisis kebutuhan, desain arsitektur basis data, penulisan kode (coding), pengujian keamanan (penetration testing), hingga peluncuran (deployment). Dengan CPM, tim dapat mengidentifikasi bahwa proses pengujian keamanan mungkin berada di jalur kritis, sehingga sumber daya tambahan dapat dialokasikan ke sana untuk mencegah penundaan rilis produk.
2. Manufaktur dan Rantai Pasok (Supply Chain)
Industri manufaktur sering kali harus merancang dan menyiapkan lini produksi baru untuk produk yang akan segera diluncurkan ke pasar. Proses ini melibatkan pemesanan mesin dari luar negeri, perakitan peralatan di pabrik, kalibrasi mesin, hingga pelatihan operator. Jika mesin utama terlambat tiba, seluruh jadwal produksi akan hancur. Dengan menggunakan metode jalur kritis, manajer operasional dapat melihat dengan jelas batas waktu paling lambat untuk memesan suku cadang atau mesin (lead time) tanpa memengaruhi tanggal mulai produksi massal.
3. Manajemen Acara Berskala Besar (Event Management)
Penyelenggaraan acara besar seperti konser musik internasional, Olimpiade, atau konferensi tingkat tinggi (KTT) memiliki satu karakteristik yang unik: tanggal pelaksanaan tidak dapat diubah (fixed deadline). Persiapan yang dilakukan mencakup pengurusan izin, pembangunan panggung, logistik peralatan, hingga kampanye pemasaran. Melalui pemodelan jalur kritis, penyelenggara acara dapat memastikan bahwa tugas-tugas krusial—seperti mendapatkan izin keamanan dari otoritas setempat—diselesaikan tepat waktu, karena tanpa izin tersebut, aktivitas pembangunan panggung tidak dapat dimulai.
4. Industri Farmasi dan Penelitian Klinis
Pengembangan obat baru dan uji klinis membutuhkan waktu bertahun-tahun serta melewati berbagai regulasi yang ketat. CPM digunakan untuk memetakan fase-fase uji klinis, pengumpulan data, analisis statistik, hingga pengajuan dokumen ke badan pengawas obat (seperti FDA atau BPOM). Karena hak paten obat memiliki batas waktu, mempercepat proses persetujuan melalui optimasi jalur kritis dapat memberikan keuntungan finansial bernilai jutaan dolar bagi perusahaan farmasi.
Langkah-Langkah Implementasi Critical Path Method Secara Efektif
Mengetahui bahwa critical path method adalah kerangka kerja yang logis, penerapannya menuntut kedisiplinan dan pemahaman yang mendalam terhadap ruang lingkup proyek. Untuk mengimplementasikan metode ini dengan sukses, seorang manajer proyek harus mengikuti serangkaian langkah sistematis berikut ini:
Langkah 1: Identifikasi Semua Aktivitas (Work Breakdown Structure)
Langkah pertama dan paling mendasar adalah merinci seluruh pekerjaan yang harus diselesaikan dalam proyek. Hal ini biasanya dilakukan dengan membuat Work Breakdown Structure (WBS). WBS memecah proyek besar menjadi paket-paket pekerjaan yang lebih kecil dan mudah dikelola. Setiap aktivitas harus memiliki titik awal dan akhir yang jelas. Semakin detail WBS yang dibuat, semakin akurat pula jadwal yang akan dihasilkan.
Langkah 2: Tentukan Ketergantungan Antar Tugas (Dependencies)
Setelah daftar aktivitas terbentuk, langkah selanjutnya adalah menentukan urutan pelaksanaannya. Tidak semua pekerjaan dapat dilakukan secara bersamaan. Manajer proyek harus mengidentifikasi hubungan logis antar tugas, seperti:
- Finish-to-Start (FS): Tugas B tidak dapat dimulai sebelum Tugas A selesai (Paling umum digunakan).
- Start-to-Start (SS): Tugas B dapat dimulai bersamaan dengan dimulainya Tugas A.
- Finish-to-Finish (FF): Tugas B tidak dapat selesai sebelum Tugas A selesai.
- Start-to-Finish (SF): Tugas B tidak dapat selesai sebelum Tugas A dimulai (Sangat jarang digunakan).
Langkah 3: Bangun Diagram Jaringan (Network Diagram)
Berdasarkan daftar aktivitas dan ketergantungannya, buatlah representasi visual berupa diagram jaringan (network diagram). Pada masa lalu, hal ini digambar secara manual di atas kertas menggunakan metode Activity-on-Node (AON), di mana kotak mewakili aktivitas dan panah menunjukkan urutan. Saat ini, perangkat lunak manajemen proyek secara otomatis akan membuat diagram ini setelah data dimasukkan.
Langkah 4: Estimasi Durasi Setiap Aktivitas
Setiap aktivitas memerlukan estimasi waktu yang realistis untuk diselesaikan. Estimasi ini dapat didasarkan pada data historis dari proyek serupa, penilaian ahli (expert judgment), atau standar industri. Penting untuk menggunakan estimasi waktu yang normal, tanpa menambahkan terlalu banyak “waktu jaga-jaga” (buffer) pada setiap tugas, karena hal ini dapat mengaburkan jalur kritis yang sebenarnya.
Langkah 5: Hitung Jalur Kritis (Algoritma CPM)
Ini adalah inti dari metode CPM. Perhitungan dilakukan melalui dua tahapan matematis:
- Forward Pass (Perhitungan Maju): Bergerak dari awal hingga akhir diagram jaringan untuk menentukan Early Start (ES) atau waktu paling awal sebuah tugas dapat dimulai, dan Early Finish (EF) atau waktu paling awal tugas tersebut dapat selesai.
- Backward Pass (Perhitungan Mundur): Bergerak dari akhir kembali ke awal diagram untuk menentukan Late Finish (LF) atau waktu paling lambat sebuah tugas harus selesai tanpa menunda proyek, dan Late Start (LS) atau waktu paling lambat tugas tersebut harus dimulai.
Setelah kedua perhitungan selesai, hitunglah nilai Float (atau Slack) dengan rumus: Float = LS - ES atau Float = LF - EF. Aktivitas yang memiliki nilai Float sama dengan nol (0) adalah aktivitas yang berada di Jalur Kritis.
Langkah 6: Pembaruan dan Pemantauan Berkala
Jadwal CPM bukanlah dokumen statis yang dibiarkan setelah proyek dimulai. Seiring berjalannya waktu, beberapa pekerjaan mungkin selesai lebih cepat atau lebih lambat dari jadwal. Manajer proyek harus secara rutin memasukkan data kemajuan aktual (actual progress) ke dalam jadwal untuk melihat apakah ada pergeseran jalur kritis. Terkadang, penundaan pada aktivitas non-kritis dapat menghabiskan nilai float mereka, sehingga aktivitas tersebut berubah status menjadi aktivitas kritis yang baru.
Kesalahan Umum (Pitfalls) dalam Penggunaan CPM
Meskipun sangat kuat, penerapan CPM tidak lepas dari berbagai risiko dan kesalahan yang sering dilakukan oleh praktisi di lapangan. Memahami potensi jebakan ini sangat penting agar jadwal proyek tetap realistis dan dapat dieksekusi.
1. Estimasi Waktu yang Tidak Realistis (Optimism Bias)
Salah satu kesalahan paling fatal adalah bias optimisme, di mana tim proyek berasumsi bahwa segala sesuatunya akan berjalan lancar tanpa hambatan. Mereka mengestimasi durasi aktivitas berdasarkan kondisi ideal (misalnya, cuaca selalu cerah, pekerja tidak pernah sakit, material selalu tersedia). Ketika realitas tidak sesuai dengan asumsi ini, jadwal akan langsung berantakan. Estimasi yang baik harus mempertimbangkan risiko-risiko wajar yang mungkin terjadi di lapangan.
2. Mengabaikan Keterbatasan Sumber Daya (Resource Constraints)
Algoritma dasar CPM mengasumsikan bahwa sumber daya (tenaga kerja, alat berat, material) selalu tersedia kapan pun dibutuhkan. Dalam dunia nyata, hal ini jarang terjadi. Misalnya, diagram jaringan mungkin menunjukkan bahwa tiga aktivitas pengerjaan beton dapat dilakukan secara paralel. Namun, jika perusahaan hanya memiliki satu mesin penuang beton (concrete pump), ketiga aktivitas tersebut terpaksa harus dilakukan secara berurutan. Mengabaikan ketersediaan sumber daya akan menghasilkan jadwal yang secara matematis benar, namun secara operasional mustahil dilakukan.
3. Terlalu Fokus pada Jalur Kritis Saja
Menjadikan jalur kritis sebagai prioritas utama adalah langkah yang tepat, namun mengabaikan jalur non-kritis sepenuhnya adalah sebuah kesalahan besar. Terdapat konsep yang disebut Near-Critical Path (Jalur Hampir Kritis), yaitu rangkaian aktivitas yang memiliki nilai float sangat kecil. Jika aktivitas di jalur ini mengalami sedikit saja penundaan, mereka akan langsung berubah menjadi jalur kritis baru dan menunda keseluruhan proyek. Pengawasan yang seimbang tetap diperlukan untuk semua aktivitas.
4. Kurangnya Komunikasi dengan Tim Lapangan
Jadwal CPM yang brilian di atas kertas tidak akan berguna jika tidak dikomunikasikan dengan baik kepada para pelaksana di lapangan (mandor, subkontraktor, atau tim teknis). Sering kali, jadwal dibuat secara sepihak oleh perencana (scheduler) di kantor tanpa meminta masukan dari mereka yang benar-benar akan melakukan pekerjaan tersebut. Akibatnya, jadwal tersebut tidak mendapatkan komitmen dari tim pelaksana (lack of buy-in).
Praktik Lanjutan (Advanced Practices) dalam Manajemen Jalur Kritis
Bagi para profesional manajemen proyek tingkat lanjut, memahami dasar-dasar critical path method adalah sekadar langkah awal. Untuk menghadapi proyek yang sangat kompleks dan dinamis, berbagai teknik lanjutan sering kali digabungkan dengan CPM guna mengoptimalkan waktu, biaya, dan sumber daya.
1. Teknik Kompresi Jadwal (Schedule Compression)
Ketika manajemen senior atau klien meminta proyek diselesaikan lebih cepat dari hasil perhitungan jalur kritis normal, manajer proyek harus melakukan kompresi jadwal tanpa mengurangi ruang lingkup kerja. Ada dua teknik utama yang digunakan:
- Crashing: Teknik ini melibatkan penambahan sumber daya ke aktivitas yang berada di jalur kritis untuk mempercepat durasinya. Contohnya termasuk menambah jam lembur (overtime), menyewa alat berat tambahan, atau menambah jumlah pekerja. Crashing hampir selalu mengakibatkan peningkatan biaya proyek. Oleh karena itu, manajer proyek harus menganalisis aktivitas mana yang memberikan percepatan waktu terbesar dengan biaya tambahan terkecil.
- Fast-Tracking: Teknik ini dilakukan dengan mengubah logika ketergantungan. Aktivitas yang awalnya direncanakan berjalan secara berurutan (sekuensial) diubah menjadi berjalan secara paralel (bersamaan). Misalnya, mulai membangun pondasi bangunan meskipun desain arsitektur lantai atas belum sepenuhnya selesai. Fast-tracking tidak selalu menambah biaya secara langsung, tetapi sangat meningkatkan risiko kesalahan dan pekerjaan ulang (rework).
2. Resource Leveling dan Resource Smoothing
Untuk mengatasi masalah keterbatasan sumber daya yang tidak diakomodasi oleh CPM murni, praktisi menggunakan teknik manajemen sumber daya. Resource Leveling bertujuan untuk meratakan fluktuasi penggunaan sumber daya (menghindari situasi di mana pekerja overload di satu minggu dan menganggur di minggu berikutnya). Teknik ini sering kali menggeser aktivitas menggunakan nilai float mereka, dan dalam beberapa kasus, terpaksa memperpanjang jalur kritis demi menyesuaikan dengan batas ketersediaan sumber daya. Sementara itu, Resource Smoothing hanya meratakan sumber daya dalam batas float yang ada, sehingga tanggal akhir proyek tidak akan berubah, meskipun grafiknya tidak bisa benar-benar rata sempurna.
3. Integrasi CPM dengan PERT (Program Evaluation and Review Technique)
CPM menggunakan estimasi waktu tunggal yang pasti (deterministik). Untuk proyek-proyek yang memiliki tingkat ketidakpastian tinggi (seperti riset dan pengembangan), CPM sering digabungkan dengan PERT. PERT menggunakan tiga estimasi waktu untuk setiap aktivitas: Optimis (O), Paling Mungkin (M), dan Pesimis (P). Dengan menggunakan rumus rata-rata tertimbang (O + 4M + P) / 6, manajer proyek dapat memperoleh estimasi durasi yang lebih akurat dan memperhitungkan probabilitas statistik dalam penyelesaian jalur kritis.
4. Evolusi Menuju Critical Chain Project Management (CCPM)
Sebagai pengembangan lebih lanjut dari kelemahan CPM tradisional, Eliyahu M. Goldratt memperkenalkan Critical Chain Project Management (CCPM). Berbeda dengan CPM yang fokus pada urutan tugas yang kaku, CCPM secara eksplisit memperhitungkan keterbatasan sumber daya manusia dan material sejak awal. CCPM juga menghilangkan buffer waktu yang disembunyikan di setiap aktivitas tunggal, dan mengumpulkannya menjadi satu Project Buffer di akhir proyek. Hal ini mencegah fenomena “Sindrom Mahasiswa” (menunda pekerjaan hingga menit terakhir) dan Hukum Parkinson (pekerjaan meluas untuk mengisi waktu yang tersedia).
5. Pemanfaatan Perangkat Lunak Manajemen Proyek Modern
Di era digital, perhitungan manual forward pass dan backward pass sudah jarang dilakukan kecuali untuk tujuan edukasi. Perangkat lunak canggih seperti Oracle Primavera P6, Microsoft Project, dan platform berbasis cloud seperti Smartsheet atau Asana telah menjadi standar industri. Perangkat lunak ini memungkinkan manajer proyek untuk melakukan simulasi “What-If” (Bagaimana-Jika). Misalnya, “Bagaimana jika pengiriman baja terlambat 2 minggu?” Sistem akan secara instan menghitung ulang seluruh jaringan, menampilkan jalur kritis baru, dan memproyeksikan dampak finansial serta waktu secara real-time. Selain itu, integrasi CPM dengan Building Information Modeling (BIM) dalam konstruksi (dikenal sebagai BIM 4D) memungkinkan visualisasi 3D dari perkembangan proyek yang dihubungkan langsung dengan jadwal jalur kritis.
Kesimpulan
Critical Path Method adalah metode penjadwalan proyek yang membantu perusahaan mengidentifikasi rangkaian aktivitas paling penting yang menentukan durasi total proyek. Dengan CPM, tim proyek bisa lebih mudah memprioritaskan pekerjaan, membaca risiko keterlambatan, dan menjaga proyek tetap berjalan sesuai target waktu serta biaya.
Namun, manfaat CPM baru terasa maksimal jika estimasi durasi dibuat realistis, jadwal diperbarui secara berkala, dan koordinasi dengan tim lapangan berjalan baik. Jadi, CPM bukan hanya alat hitung jadwal, tetapi juga dasar pengambilan keputusan agar proyek konstruksi lebih terkontrol, efisien, dan siap menghadapi perubahan di lapangan.
Pertanyaan Seputar Critical Path Method
-
Apa perbedaan CPM dan PERT?
CPM dan PERT sama-sama dipakai untuk perencanaan proyek, tetapi cara menghitung waktunya berbeda. CPM memakai estimasi durasi yang sudah pasti untuk tiap aktivitas, sedangkan PERT memakai tiga perkiraan waktu: optimistis, realistis, dan pesimistis. Karena itu, CPM lebih cocok untuk proyek yang alurnya jelas, sementara PERT cocok untuk proyek yang masih penuh ketidakpastian.
-
Apakah PERT lebih akurat daripada CPM?
PERT tidak selalu lebih akurat daripada CPM. Metode ini bisa lebih membantu saat proyek sulit diprediksi karena memperhitungkan beberapa kemungkinan durasi. Namun, jika proyek sudah punya data waktu yang jelas dan stabil, CPM biasanya lebih tepat digunakan.
-
CPM untuk mengukur apa?
CPM digunakan untuk mengukur durasi total proyek, urutan aktivitas, dan jalur kritis yang paling menentukan waktu penyelesaian. Dengan metode ini, perusahaan bisa melihat tugas mana yang tidak boleh terlambat. Selain itu, CPM juga membantu mengetahui aktivitas yang masih punya kelonggaran waktu.
