Tips Melakukan Opname Proyek dalam Pembangunan Infrastruktur
Hashy AI

Kerja Lebih Mudah dengan Hashy AI.

AI dalam sistem bisnis yang tuntaskan semua pekerjaanmu.

Coba Hashy Sekarang

Tips Melakukan Opname Proyek dalam Pembangunan Infrastruktur

Tips Melakukan Opname Proyek dalam Pembangunan Infrastruktur

Opname proyek sering jadi momen di mana semua data bisa dibaca jelas seperti volume riil vs gambar, progres vs kurva S, sampai item yang di lapangan terlihat selesai tapi belum sesuai spesifikasi.

Untuk kontraktor pemula, opname pekerjaan proyek sebaiknya dilakukan secara bertahap. Biasanya dimulai dari dokumen yang tepat, seperti as-built drawing, berita acara perubahan (CCO), dan draft MC (MC-0/MC-100).

Supaya prosesnya lebih terkendali, banyak kontraktor mulai memakai pencatatan digital untuk mengikat dokumen, foto lapangan, dan rekap progres dalam satu alur. Setelah itu, barulah opname bisa jadi alat kontrol yang jelas dan bukan hanya sekadar formalitas menjelang penagihan.

Key Takeaways

Opname proyek adalah kegiatan verifikasi pekerjaan konstruksi yang sudah berjalan atau selesai dikerjakan.

Hal yang perlu dipersiapkan sebelum melakukan opname proyek adalah menyiapkan dokumen, peralatan untuk mengukur, dan menentukan waktu untuk bertemu dengan kontraktor.

Tips melakukan opname proyek adalah lakukan secara berkala dan bertahap, menyiapkan alat yang dibutuhkan, dan memperhatikan TGR.

Akurasi opname naik drastis jika pengukuran dilakukan bertahap per item pekerjaan, disertai foto dan catatan lokasi/tanggal.

Apa Hal yang Perlu Disiapkan Sebelum Opname Proyek?

Hal yang Perlu Disiapkan Sebelum Opname Proyek

Sebelum Anda melakukan opname, ada beberapa hal yang perlu Anda persiapkan, termasuk memahami cara opname proyek. Persiapkan dokumen terkait pembangunan infrastruktur yang sedang Anda jalankan serta peralatan lainnya.

1. Dokumen terkait

Anda perlu mempersiapkan beberapa dokumen sebelum pelaksanaan opname proyek, yaitu terdiri dari kurva S, as-built drawing, berita acara CCO, draft MC-0 dan MC-100, serta backup data dalam bentuk soft file.

Dokumen-dokumen ini penting untuk dibawa ke lapangan saat melakukan opname, karena berguna untuk membandingkan data tersebut dengan pengukuran di lapangan.

2. Peralatan untuk mengukur

Peralatan yang perlu Anda bawa ketika melaksanakan opname proyek adalah alat ukur dan alat uji yang meliputi meteran, laser distance, hammer test, sketmat, dan theodolit jika Anda perlukan.

Selain itu, untuk memastikan cara opname proyek berjalan lancar, Anda juga memerlukan alat penanda seperti cat, spidol, patok, dan lain sebagainya.

3. Janji temu dengan pihak kontraktor

Tentukan tanggal dan hari dengan kontraktor untuk pelaksanaan opname. Hal ini agar pada saat Anda mengajukan waktu untuk opname proyek, pekerjaan tender tersebut haruslah benar-benar selesai 100% termasuk juga sudah terlaksananya pembersihan lapangan.

Untuk memastikan cara opname bangunan berjalan lancar, titik yang Anda jadikan sampel harus bisa terukur secara cermat dan akurat.

Tujuan Opname Proyek dalam Praktik Lapangan

Opname proyek dilakukan untuk memastikan tiga hal yang bisa diverifikasi di lapangan dan dokumen:

1. Volume pekerjaan sesuai kontrak

Tim mencocokkan item pekerjaan yang sudah dikerjakan dengan volume rencana (BOQ/RAB) memakai pengukuran langsung atau sampling titik ukur yang disepakati.

2. Kualitas pekerjaan sesuai spesifikasi

Opname tidak hanya menghitung volume pekerjaan, tetapi juga mengecek kesesuaiannya dengan gambar dan spesifikasi teknis. Pemeriksaan ini biasanya mencakup dimensi, kualitas finishing, mutu material, serta hasil uji/inspeksi yang relevan.

3. Progres tercatat rapi sebagai dasar administrasi

Hasil opname dipakai untuk menyusun dokumen progres seperti MC (progress payment), berita acara, dan catatan perubahan (CCO/VO) bila ada selisih volume atau pekerjaan tambahan. Hasil opname kemudian menjadi data utama dalam laporan proyek untuk membandingkan volume pekerjaan aktual dengan rencana.


Kalau output tiga hal ini jelas, risiko selisih hitung, debat progres, atau revisi pembayaran biasanya jauh berkurang.

Template Opname Proyek yang Rapi untuk Rekap MC

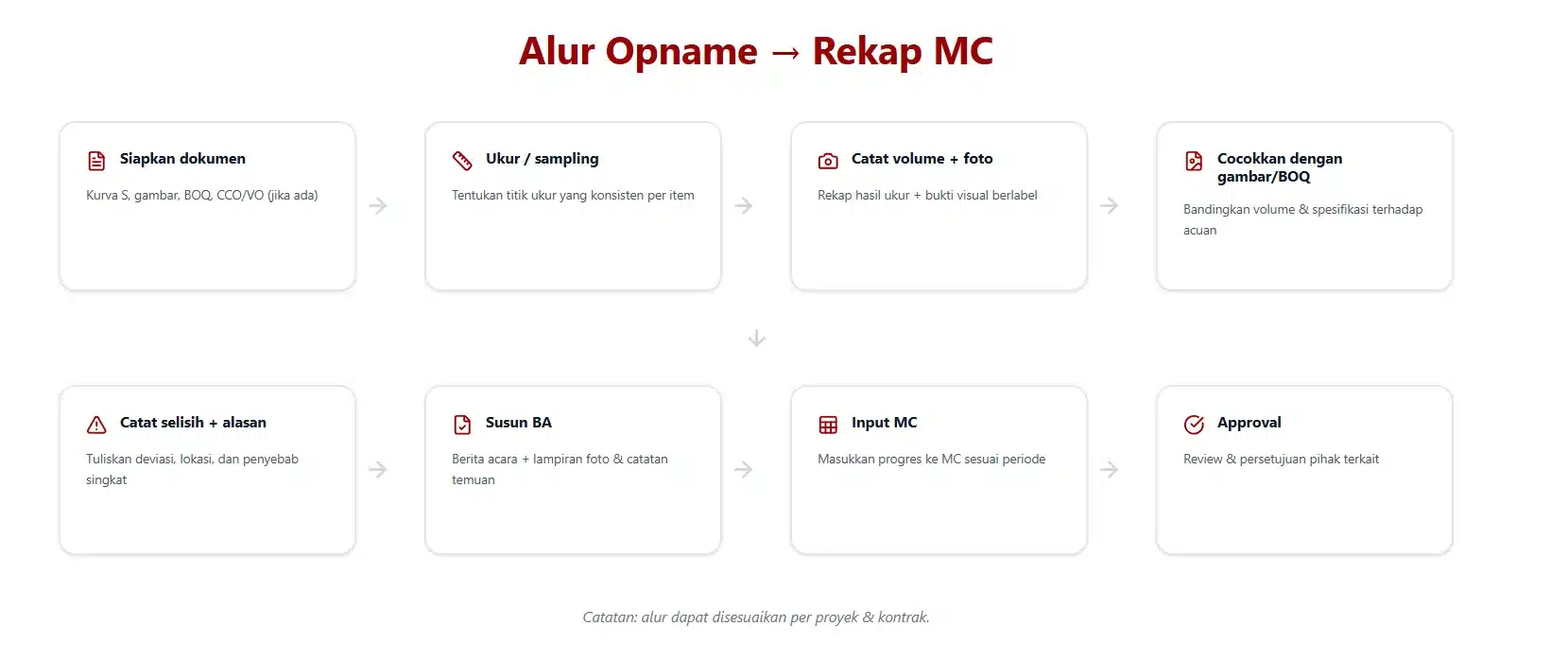

alur-opname-proyek

Format opname yang rapi biasanya punya komponen berikut agar mudah diverifikasi.

1. Identitas dokumen

Nama proyek, paket pekerjaan, lokasi/zone

Tanggal opname, periode progres, pihak yang hadir (kontraktor/konsultan/owner)

2. Tabel item pekerjaan (inti dokumen)

Item pekerjaan + lokasi detail (mis. lantai/zone/sta)

  • Satuan (m, m², m³, unit)
  • Volume kontrak (rencana)
  • Volume terukur (hasil opname)
  • Volume kumulatif sampai periode ini
  • Selisih (±) + catatan singkat penyebab

3. Metode ukur dan titik sampling

  • Cara ukur yang dipakai (mis. ukur langsung, sampling, uji alat)
  • Titik sampling yang dipakai sebagai acuan (biar tidak berubah-ubah)

4. Bukti lapangan

  • Foto sebelum/sesudah (minimal 2–3 foto per item kritikal)
  • Penomoran foto yang nyambung ke item pekerjaan
  • Catatan temuan (mis. finishing belum sesuai, area belum ready, butuh rework)

5. Lampiran administrasi

  • Referensi gambar (shop drawing/as-built)
  • Kurva S / progres plan vs actual
  • CCO/VO jika ada perubahan volume/pekerjaan tambahan
  • Draft MC (mis. MC-0/MC-100) bila dibutuhkan

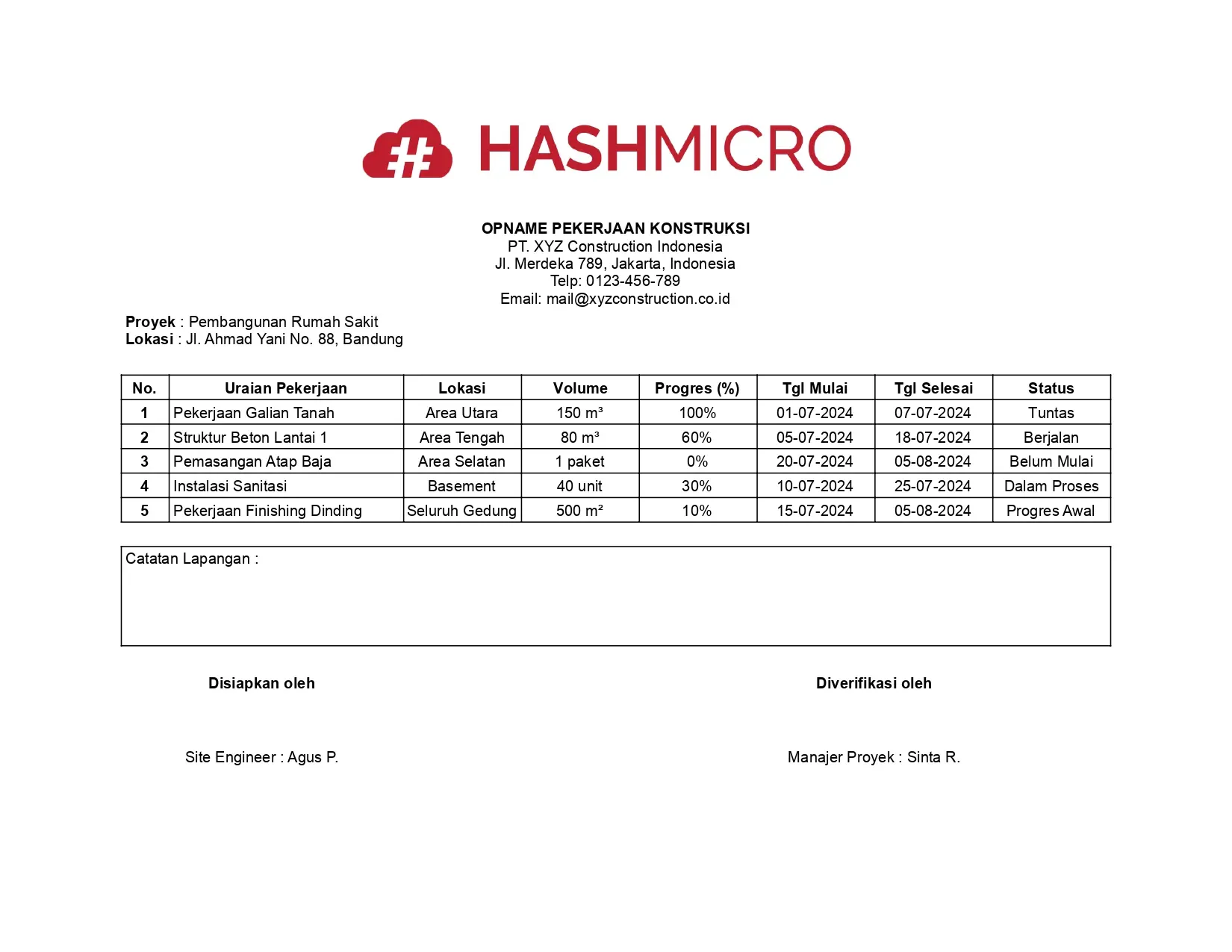

Contoh format opname proyek konstruksi:

Dokumen yang tertata memudahkan pemantauan data pekerjaan serta memperlancar pencairan pembayaran sesuai progres di lapangan, terutama dengan dukungan software RAB untuk kontraktor Indonesia.

Langkah Praktis Opname Proyek di Lapangan

V

Ada beberapa tips dan cara opname proyek yang benar pada konstruksi:

1. Lakukan secara bertahap dan berkala

Hindari opname yang baru dilakukan ketika pekerjaan hampir selesai, karena selisih volume dan temuan kualitas biasanya sudah menumpuk. Lebih aman jika opname dilakukan bertahap mengikuti item yang berjalan. Misalnya setelah satu scope selesai (bekisting, pembesian, pengecoran, finishing) atau sebelum pengajuan MC

2. Mempersiapkan peralatan yang Anda butuhkan

Selain alat ukur, yang paling sering menyelamatkan proses opname adalah dokumentasi yang rapi. Minimal siapkan:

  • foto dengan konteks (lokasi/zone + tanggal + item pekerjaan),
  • catatan hasil ukur yang mengacu ke gambar (shop drawing/as-built),
  • penandaan area yang sudah diukur (misal stabilo/marking di gambar copy).

Ketika ada pertanyaan atau sanggahan, tim bisa menunjuk data dan bukti yang sama tanpa menebak atau mengulang ukur dari nol.

3. Pahami dampak selisih volume ke administrasi

Selisih volume bukan hanya memengaruhi hitungan, tapi bisa berpengaruh ke klaim, koreksi pembayaran, dan potensi tuntutan ganti rugi (TGR) jika tidak sesuai kontrak. Karena itu, setiap selisih sebaiknya ditulis jelas: item mana, selisihnya berapa, penyebabnya apa, dan apakah ada dasar perubahan seperti CCO/VO.

Dengan catatan seperti ini, rekap MC dan pembahasan progres biasanya lebih cepat karena semua pihak punya acuan yang sama.

Jika tidak memenuhi syarat tersebut, uang kontraktor tidak berhak dikembalikan, karena itu dianggap sebagai pemborosan anggaran serta tidak teliti dalam pekerjaan.

Kesimpulan

Opname dalam proyek konstruksi adalah kegiatan pemeriksaan atau pengukuran untuk mengetahui sejauh mana progres atau hasil pekerjaan telah dicapai. Proses ini penting agar semua pihak bisa menilai kesesuaian pekerjaan dengan rencana awal.

Sayangnya, banyak orang masih mengira opname hanya perlu dilakukan menjelang akhir pembangunan. Padahal, opname idealnya dilakukan secara bertahap dengan memperhatikan dokumen, peralatan, dan jadwal bersama kontraktor.

Kini opname semakin mudah dengan adanya aplikasi kontraktor yang mampu menampilkan laporan proyek secara real time. Tidak hanya itu, software ini juga meningkatkan produktivitas sehingga profit perusahaan kontraktor bisa terus bertumbuh.

HashMicro banner

Pertanyaan Seputar Opname Proyek

Opname proyek adalah proses pemeriksaan dan verifikasi hasil pekerjaan konstruksi untuk memastikan kesesuaian dengan spesifikasi yang telah ditetapkan. Proses ini penting untuk menjamin kualitas pekerjaan dan mencegah potensi masalah di masa mendatang.

Novi Herawati
